Сколько стоит открыть комбикормовый завод в Казахстане
Короткий ответ: от 810 млн ₸ за линию 3 тонны в час до 5,4 млрд ₸ за 20 тонн в час — если считать по тому же нормативу, который государство применяет при выплате инвестиционной субсидии. Но эта сумма закрывает только стройку и оборудование: ещё примерно пятая часть уйдёт на оборотный капитал под сезонный закуп зерна. Ниже — разбор по статьям.
- С 2012 года
- 700+ проектов
- Норматив субсидий 2026
- Расчёт от 300 000 ₸
Площадку, поставщиков и цифры проекта закрываем NDA.
2026
Откуда берётся ориентир в 270 млн ₸ за тонну в час

Правила субсидирования инвестиционных вложений устанавливают предельную стоимость, от которой государство возмещает 25%: по комбикормовому заводу это 270 млн ₸ за тонну в час при новом строительстве и 135 млн ₸ при расширении. Порог для участия — от 3 тонн в час, для мобильного завода — от 15 тонн в час.
Этот норматив удобен как первая прикидка: он рассчитан государством по реальным проектам и обновляется. Фактическая смета конкретного завода может быть и ниже, и выше — но если она выше норматива, разницу государство не возмещает.

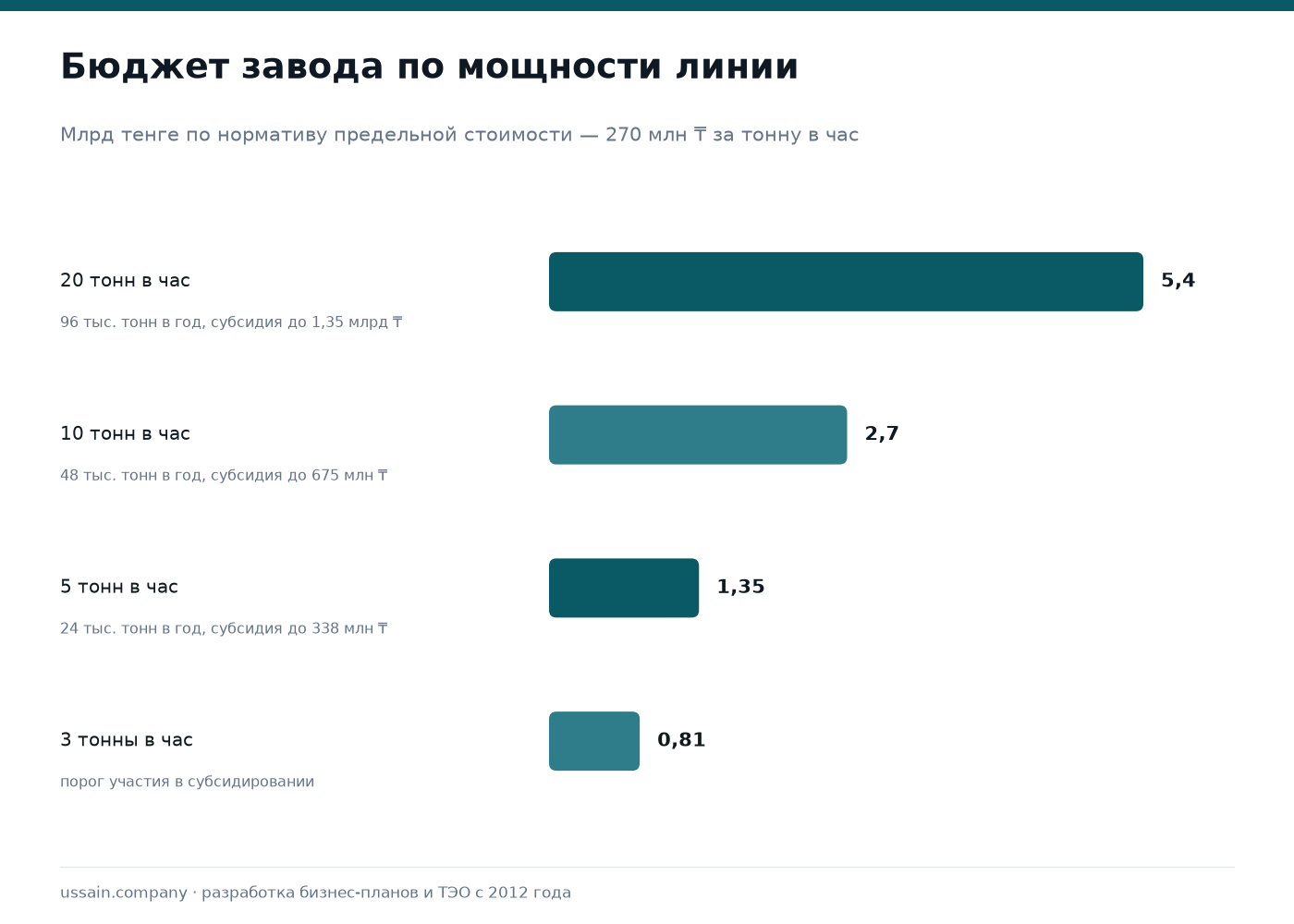

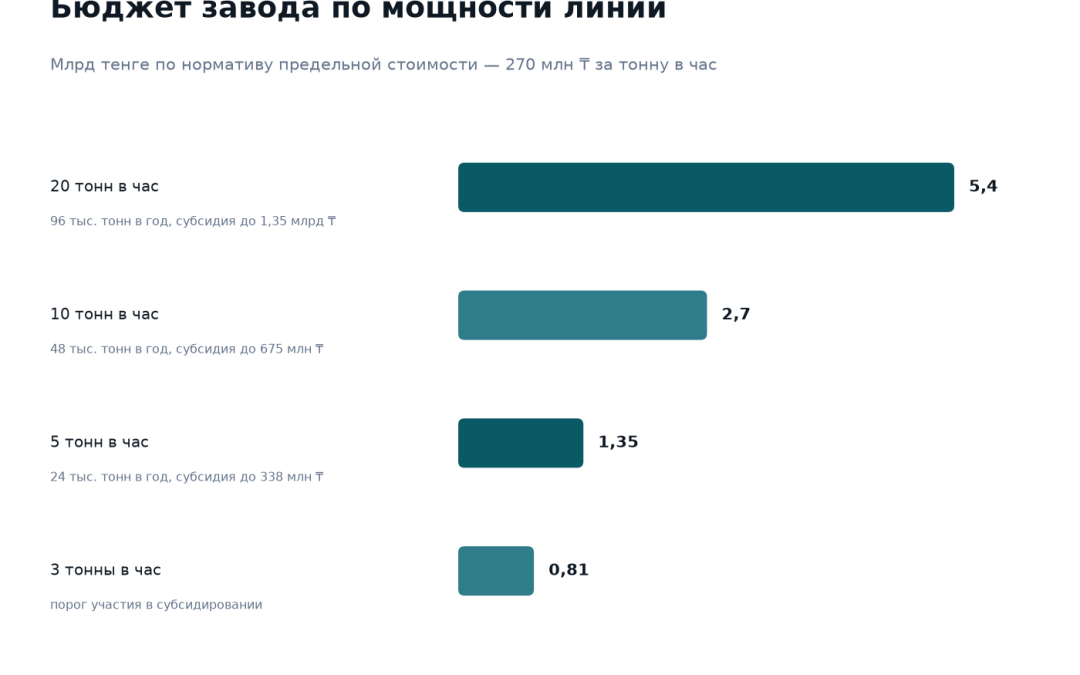

| Мощность | Ориентир по нормативу | Возможная субсидия | Годовой объём при 16 часах и 300 днях |
|---|---|---|---|
| 3 тонны в час | около 810 млн ₸ | до 202 млн ₸ | 14,4 тыс. тонн |
| 5 тонн в час | около 1,35 млрд ₸ | до 338 млн ₸ | 24 тыс. тонн |
| 10 тонн в час | около 2,7 млрд ₸ | до 675 млн ₸ | 48 тыс. тонн |
| 20 тонн в час | около 5,4 млрд ₸ | до 1,35 млрд ₸ | 96 тыс. тонн |
Суммы получены умножением норматива на мощность, возмещение — 25% от результата. Это арифметика по нормативу, а итоговая цифра в проекте зависит от комплектации линии, состояния площадки и объёма строительных работ.

Из чего складывается смета

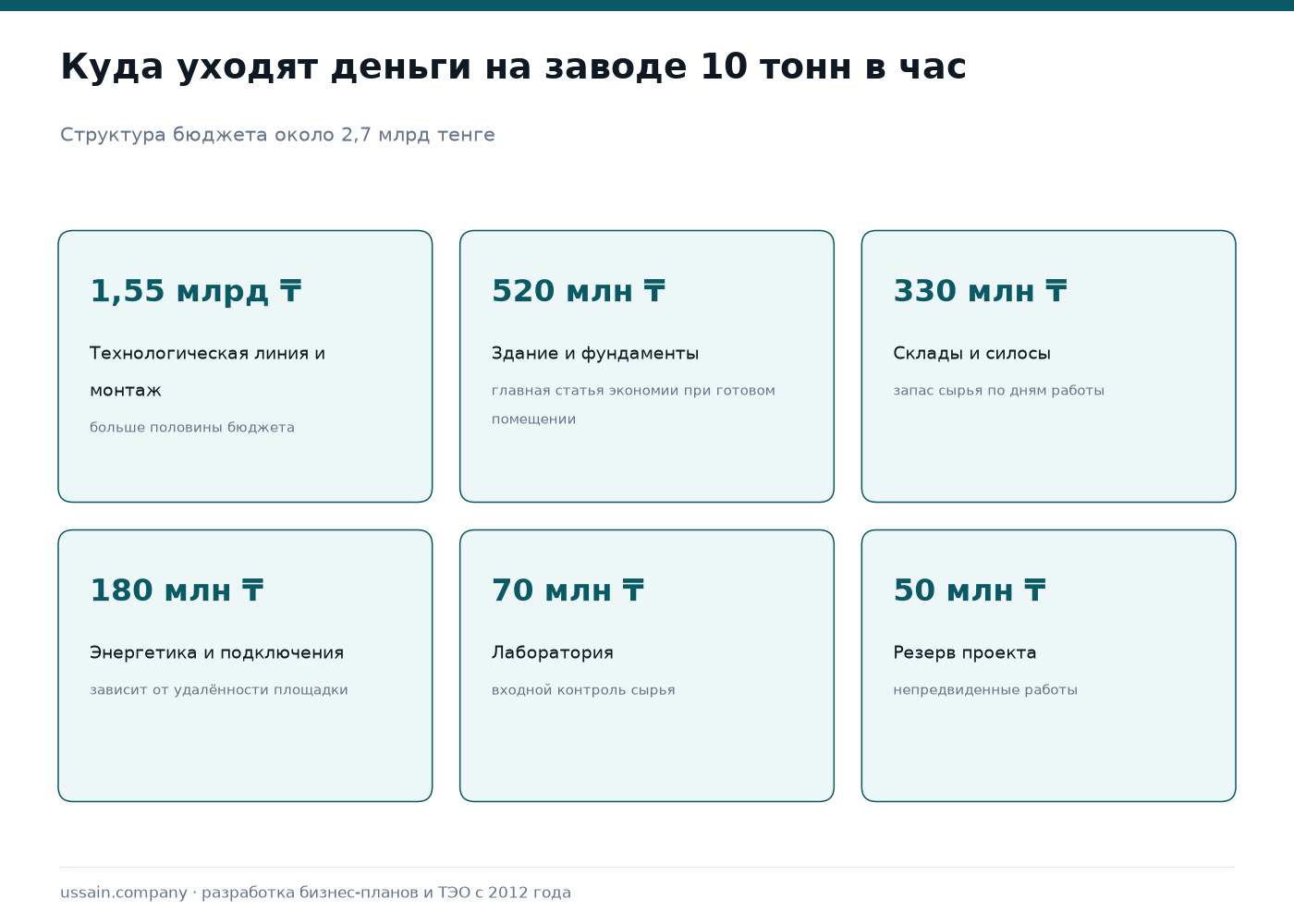

Разбивка на примере завода 10 тонн в час с бюджетом около 2,7 млрд ₸:
| Статья | Порядок суммы | От чего зависит |
|---|---|---|
| Технологическая линия и монтаж | около 1,55 млрд ₸ | производитель оборудования, число рецептур, глубина автоматизации |
| Здание, фундаменты, благоустройство | около 520 млн ₸ | есть ли готовое помещение или строительство с нуля |
| Склады сырья и готовой продукции | около 330 млн ₸ | силосы под зерно, склад премиксов, запас по дням работы |
| Энергетика и подключения | около 180 млн ₸ | расстояние до сетей, требуемая мощность, газ для сушки |
| Лаборатория и контроль качества | около 70 млн ₸ | объём входного контроля сырья |
| Прочее и непредвиденные | около 50 млн ₸ | резерв проекта |
Самая частая ошибка в предварительных расчётах — учесть только линию. Оборудование обычно занимает чуть больше половины бюджета, а здание, склады и подключения добавляют ещё столько же. Второй пропуск — силосное хозяйство: без запаса зерна завод останавливается между поставками.
Что нужно сверх стройки: оборотный капитал
Комбикормовый завод покупает зерно в сезон, а продаёт продукцию весь год. Цена фуражного ячменя в сентябре 2026 года — 73 744 ₸ за тонну; при расходе в несколько десятков тысяч тонн сырья годовой закуп исчисляется миллиардами. Разрыв между оплатой зерна и поступлением денег от покупателей финансируется отдельно — чаще всего оборотной линией под 5% годовых по программе для переработчиков.
В расчёте этот разрыв показывают помесячно. Проект, где учтена только стройка, на третий месяц работы упирается в нехватку денег на сырьё, даже если завод построен полностью.
Во сколько обходится работа завода
| Статья | Пример для 10 т/час | Комментарий |
|---|---|---|
| Переменные затраты | около 148 000 ₸ на тонну | зерно, шрот, премиксы, энергия, упаковка |
| Постоянные затраты | около 450 млн ₸ в год | персонал, обслуживание, сбыт, администрация |
| Отпускная цена | около 185 000 ₸ за тонну | зависит от рецептуры и покупателя |
| Маржа с тонны | около 37 000 ₸ | до покрытия постоянных затрат |
При выходе на 90% загрузки такой завод даёт около 1,15 млрд ₸ EBITDA в год. Простая окупаемость вложений — порядка пяти лет от запуска с учётом постепенного набора объёмов. Цифры условные и приведены, чтобы показать порядок величин.
Образец: фрагмент финансовой модели комбикормового завода
Две страницы обезличенного примера на условных допущениях: допущения, структура капитальных вложений, денежный поток и покрытие долга по годам, плюс перечень проверок кредитного аналитика.

Что увеличивает бюджет сильнее всего
- Строительство с нуля вместо готового помещения. Разница доходит до трети бюджета.
- Число рецептур. Больше компонентов — больше дозирующих линий и ёмкостей.
- Гранулирование и экструзия. Пресс-гранулятор и экструдер стоят заметно дороже простого смешивания.
- Автоматизация. Полностью автоматическая дозировка дороже на старте, но снижает потери и ошибки рецептуры.
- Удалённость от сетей. Подключение электричества и газа на удалённой площадке иногда сопоставимо со стоимостью склада.
- Хранение. Силосы под зерно — отдельная статья, которую часто откладывают, а потом возвращают в проект.
Что нужно для точного расчёта
- планируемая мощность в тоннах в час и режим работы;
- перечень рецептур и форма выпуска: россыпь, гранула, экструдат;
- площадка: готовое помещение или стройка, электрическая мощность, газ;
- коммерческие предложения на линию, если они уже есть;
- поставщики сырья и цены закупа;
- покупатели и планируемая загрузка по годам.

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.
До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.
Частые вопросы
Какой минимальный бюджет для старта?
По нормативу субсидирования порог участия — 3 тонны в час, это около 810 млн ₸ на стройку и оборудование. Плюс оборотный капитал под закуп сырья. Проекты меньшей мощности возможны, но под субсидию они не подпадают.
Сколько из этого вернёт государство?
25% от предельной стоимости по нормативу: до 202 млн ₸ для линии 3 т/час и до 675 млн ₸ для 10 т/час. Деньги приходят после ввода объекта, двумя траншами, при подтверждении выхода на половину мощности.
Можно ли сэкономить на здании?
Да, если найти готовое производственное помещение с нужной высотой и электрической мощностью. Это самая крупная экономия в смете, но помещение должно выдерживать нагрузку от силосов и размещение оборудования по высоте.
За сколько окупается такой завод?
В примере для 10 т/час при выходе на 90% загрузки простая окупаемость — около пяти лет от запуска. Срок сильно зависит от цены сырья, отпускной цены и темпа набора объёмов, поэтому его показывают в нескольких сценариях.
Сколько стоит сам расчёт?
От 300 000 ₸ за бизнес-план с финансовой моделью. Смета зависит от мощности, числа рецептур и того, кому подаётся документ.
Посчитать бюджет комбикормового завода
Напишите планируемую мощность, есть ли площадка и какие рецептуры нужны. Вернёмся с расчётом бюджета по статьям, размером возможной субсидии и сроком подготовки документа. NDA подписываем до получения материалов.
Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.
Связанные материалы
Источники: Правила субсидирования инвестиционных вложений, утверждённые приказом Министра сельского хозяйства РК № 317 от 23.07.2018 в редакции приказа № 115 от 02.04.2026 — предельная стоимость 270 млн ₸ за тонну в час при строительстве и 135 млн ₸ при расширении, доля возмещения 25%, пороги мощности; Бюро национальной статистики РК — цены в сельском хозяйстве за сентябрь 2026 года (публикация 05.10.2026); условия Аграрной кредитной корпорации (agrocredit.kz) по оборотному кредитованию на октябрь 2026 года. Суммы по мощностям и структура сметы — арифметика по нормативу и типовому составу проекта; коммерческим предложением это не является. Проверено 10 октября 2026 года.
