ТЭО ВИЭ в Казахстане: аукционы КОРЭМ, ВЭС, СЭС и финансирование ЕБРР
Разработка ТЭО ВИЭ: финмодель, CAPEX/OPEX, NPV, IRR, DSCR, сценарии для банка, инвестора или господдержки в Казахстане.
| Тип ВИЭ | Текущий тариф (тенге/кВтч) | Потенциал до 2030 | Введено к 2024 (МВт) |
|---|---|---|---|
| Ветровые станции (ВЭС) | 18–22 | 5 000 МВт | 1 200 |
| Солнечные станции (СЭС) | 25–34 | 2 500 МВт | 1 000 |
| Малая гидроэнергетика (МГЭС) | 16–20 | 800 МВт | 100 |
| Биогазовые установки | 32–38 | 300 МВт | 5 |
| Промышленные ВИЭ (captive) | Рыночная цена | Неограниченно | 150 |
Цели Казахстана в возобновляемой энергетике
Казахстан принял обязательство довести долю возобновляемых источников энергии (ВИЭ) в общей генерации до 15% к 2030 году и до 50% к 2050 году согласно Концепции по переходу к «зелёной» экономике (утверждена в 2013 году, обновлена в 2023). На конец 2023 года доля ВИЭ составляла 5,2% (2,3 ГВт из 26 ГВт общей установленной мощности). Для достижения цели 15% необходимо ввести дополнительно 8 000–10 000 МВт мощностей ВИЭ к 2030 году. По данным Минэнерго РК, в 2024 году планируется ввести 1,2 ГВт новых мощностей, преимущественно ВЭС и СЭС.

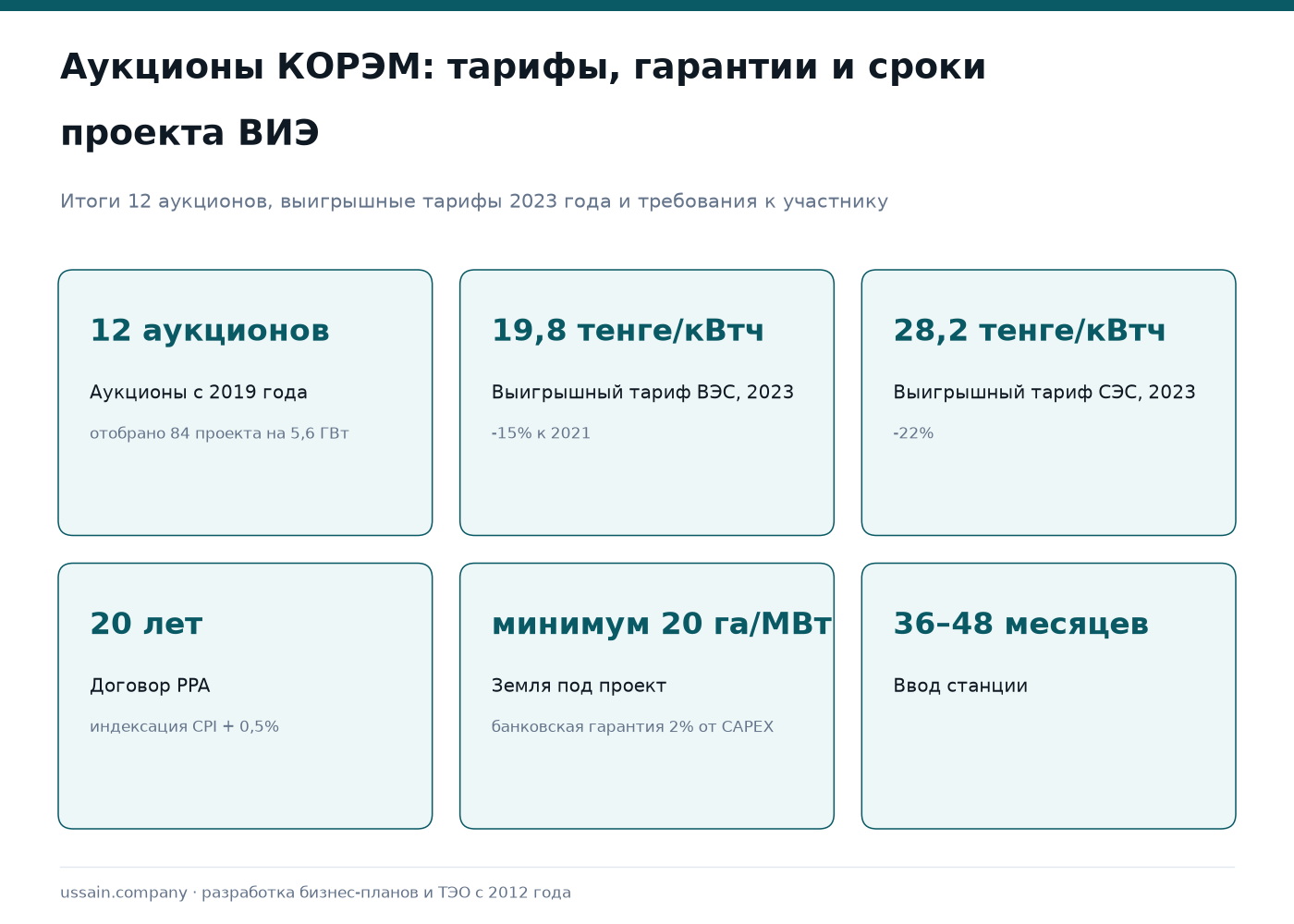

Правительство стимулирует инвестиции через аукционную систему КОРЭМ: с 2019 года проведено 12 аукционов, отобрано 84 проекта на 5,6 ГВт. Победитель аукциона получает договор на продажу электроэнергии по фиксированному тарифу на 20 лет — это прямой аналог государственного гарантированного дохода с ежегодной индексацией на инфляцию (CPI + 0,5%). Общий объём инвестиций в ВИЭ к 2030 году оценивается в $10–12 млрд.
Аукционная система КОРЭМ: как работает
КОРЭМ (Казахстанский оператор рынка электрической энергии и мощности) организует аукционы для отбора проектов ВИЭ дважды в год (весна и осень). С 2024 года введены «зелёные» аукционы с приоритетом для гибридных проектов (ВЭС+СЭС). Механизм пошагово:
- Объявление аукциона: указываются максимальная мощность (лот от 50 до 500 МВт), регион (Жамбыл, Мангистау, Актюбинск — лидеры по ресурсу), тип ВИЭ.
- Квалификация участников: наличие земельного участка (минимум 20 га/МВт), данные ветрового/солнечного ресурса (P50 гарантированная выработка), финансовые гарантий (банковская гарантия 2% от CAPEX).
- Подача заявок: с предложенным тарифом (шаг снижения 0,1 тенге/кВтч), ТЭО и подтверждением ресурса.
- Отбор по минимальному тарифу: топ-участники по лоту. Резерв — 20% мощности для казахстанских компаний.
- Подписание PPA: договор купли-продажи электроэнергии на 20 лет с КОРЭМ.
- Строительство: ввод в эксплуатацию в 36–48 месяцев. Мониторинг КОРЭМ ежеквартальный.
В 2023 году средний выигрышный тариф ВЭС — 19,8 тенге/кВтч (-15% к 2021), СЭС — 28,2 тенге/кВтч (-22%).
ТЭО для участия в аукционе КОРЭМ: технические детали
Технико-экономическое обоснование (ТЭО) — ключевой документ объёмом 200–400 страниц. Стоимость разработки: 12–25 млн тенге в зависимости от мощности. Структура и углублённые требования:
- Ресурсное обследование (30% стоимости ТЭО): Для ВЭС — LiDAR/метеомачта на 12–24 месяца, измерение скорости ветра на хабе 80–120 м. Требуется P50/P90 выработка по Weibull, AEP > 2500 ч экв. Полн. нагр. Для СЭС — пиранометры GHI/DNI/NI, данные NASA POWER + ground truth 12 мес., capacity factor > 22%.
- Технологический раздел: ВЭС — турбины 4–6 МВт (Vestas EN-171, GE 6.X), wake model CFD, layout оптимизация (Park Wake). СЭС — bifacial панели 550 Вт/шт (Jinko, Longi), single-axis trackers, DC/AC ratio 1.3–1.5, string inverter 200 кВт.
- Подключение к сети: ТУ от KEGOC/РЭК, ЛЭП 110/220 кВ, подстанция GIS 110 кВ, N-1 критерий надёжности, стоимость ВЛ ~$200 тыс./км.
- Земля и геология: кадастровый план, сейсмостойкость 8–9 баллов, дренаж для СЭС.
- ОВОС (Экологическая оценка): ВЭС — орнитология (радарный мониторинг птиц/летучих мышей), авиа (высота <150 м), шум <45 дБ. СЭС — эрозия почвы, отражение (albedo), рекультивация.
- Финансовая модель: детализирована ниже.
| Параметр финмодели | ВЭС 100 МВт | СЭС 100 МВт |
|---|---|---|
| CAPEX ($ млн/МВт) | 1,2 | 0,7 |
| AEP (ГВтч/год) | 300 | 200 |
| Тариф (тенге/кВтч) | 19,5 | 28 |
| Выручка (млрд тенге/год) | 5,85 | 5,6 |
| EBITDA margin | 88% | 85% |
| IRR (после налогов) | 13,5% | 12,8% |
| DSCR min (год 3–20) | 1,45 | 1,38 |
Финмодель: CAPEX разбит на EPC 70%, земля/ОВОС 10%, подключение 15%, резервы 5%. OPEX: 1,5% CAPEX + фиксированные 2 тенге/МВтч. Debt: 65% на 18 лет, ставка 8,5%. Налоги: 20% CIT, 1% НДПИ.
Финансирование ВИЭ-проектов: источники и условия
ВИЭ-проекты в РК финансируются на 60–70% долгом. Общий портфель ЕБРР в ВИЭ РК — $1,2 млрд. Условия:
- ЕБРР: $50–200 млн, 70% CAPEX, срок 18–22 года, ставка SOFR+4,5% (9–11%). Требования: IFC PS4, E&S due diligence, казахстанское содержание 30%.
- ЕАБР: $30–100 млн, 60% CAPEX, 8–10% годовых, 15 лет. Приоритет «зелёные» проекты по Taxonomy ЕАЭС.
- БРК: до 50% CAPEX, 20 лет, 9–12%. Государственная поддержка через субсидии ставки (-2 п.п.).
- ИБР/As ADB: сукук до $100 млн под Шариат, для проектов в Кызылорде/Туркестане.
- Зелёные облигации AIX: $20–50 млн, yield 10–12%, срок 10 лет. Примеры: Masdar 2023 — $35 млн.
Промышленный «captive» ВИЭ
К 2024 году 150 МВт captive ВИЭ (KazMinerals, KAZ Minerals). LCOE ВЭС 12–15 тенге/кВтч vs промышленный тариф 25–32 тенге/кВтч. PPA с captive потребителем на 15 лет, без КОРЭМ. Преимущества: ускоренное строительство (18 мес.), без ОВОС категории 2.
Кейс 1: ВЭС 50 МВт Жамбылская обл. (2022 ввод)
Инвестор — локальный холдинг. Ветромониторинг 14 мес. (Vavg 8,2 м/с), Vestas V150-4.6MW (11 турбин). AEP P50: 145 ГВтч. Тариф 18,5 тенге. CAPEX $38 млн. Финансирование: EBRD 55% ($21 млн, 18 лет 9,2%), БРК 20%, equity 25%. IRR 14,5%. Срок EPC: 24 мес. Выработка 2023: 142 ГВтч (+2% plan).
Кейс 2: Гибридная СЭС+ВЭС 100 МВт Актюбинск (аукцион 2024)
ACWA Power. СЭС 60 МВт (Trina 585 Вт bifacial), ВЭС 40 МВт (Siemens SG 5.0). Тариф 22,1 тенге blended. CAPEX $85 млн. Фин: ЕАБР 60% + equity. AEP 240 ГВтч. Старт EPC Q4 2024, COD 2027.
Кейс 3: Captive СЭС 20 МВт для цемзавода (Костанай, 2023)
Собственная СЭС завода. CAPEX $12 млн, LCOE 14 тенге/кВтч. Экономия 450 млн тенге/год. Фин: БРК 70% под 9,5%. Payback 6 лет.
Часто задаваемые вопросы
Может ли иностранная компания участвовать в аукционах КОРЭМ?
Да, через казахстанское ТОО (100% иностранный капитал). Земля на ТОО. Примеры: ACWA Power (Саудовская Аравия), Enerparc (Германия) — 1,2 ГВт в портфеле.
Что происходит, если не успеть построить станцию в срок?
Штраф 0,1% выручки/день просрочки, max 20%. Расторжение PPA после 180 дней. DSU страховка обязательна (премия 1–2% CAPEX).
Есть ли требования к казахстанскому содержанию?
Да, 25–40% в EPC (локальные работы: фундаменты, ВЛ, ОПУ). Турбины/панели импорт (85% CAPEX). Сертификат КС от Минпрома.
Какие регионы лучшие для ВЭС/СЭС?
ВЭС: Жамбыл (8–9 м/с), Актюбинск, Мангистау. СЭС: Туркестан (GHI 2100 кВтч/м²), Кызылорда, Жамбыл (CF 24–26%).
Нужна ли лицензия на строительство ВИЭ?
Да, категория 1Б (мощность >50 МВт). Выдаёт Минэнерго на 3 года. Требует ТЭО и ОВОС.
Как индексируется тариф по PPA?
Ежегодно: CPI (инфляция) + 0,5%. Формула в договоре. Пример: 2023 CPI 9,8% → тариф +10,3%.
Можно ли продавать избыток мощности captive ВИЭ?
Да, до 30% в сеть по рыночному тарифу через net-metering (пилот в 8 обл.).
Ветромониторинг, ОВОС, финмодель с IRR>12%. Стоимость: от 12 млн тенге.
