Бизнес-план производственного проекта: что собрать до расчёта и куда идти за деньгами
Производственный проект отличается от сервисного тем, что ошибка на входе стоит дороже: оборудование куплено, площадка занята, а мощность не совпала со спросом. Показываем, какие вводные нужны до модели и какой документ требуется каждому источнику финансирования.
- 67 отраслей
- Методология UNIDO
- Аккредитация ЕБРР
- Под БВУ, «Даму», БРК
Отраслевые разборы — в каталоге ТЭО; здесь общая логика подготовки проекта.

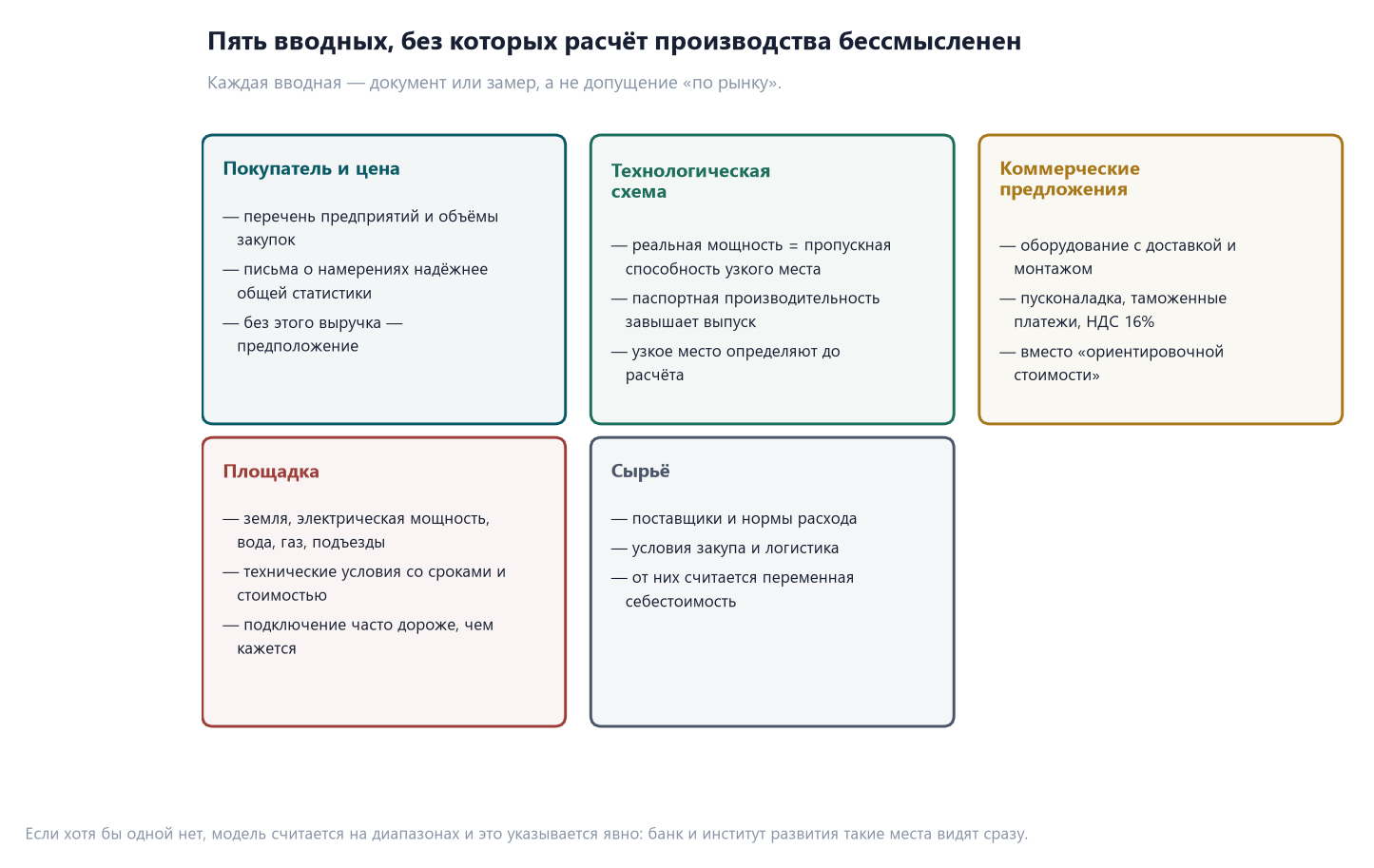

Пять вводных, без которых расчёт бессмысленен

- Кто покупатель и по какой цене. Для промышленной продукции указывают перечень предприятий и объёмы закупок. Письма о намерениях дают более надёжное основание для расчёта, чем общая статистика.
- Технологическая схема и узкое место. Реальная мощность ограничена пропускной способностью самой медленной операции. Паспортная производительность линии без учёта этого ограничения завышает объём выпуска.
- Коммерческие предложения на оборудование с доставкой, монтажом, пусконаладкой, таможенными платежами и НДС 16%.
- Площадка. Земля, электрическая мощность, вода, газ, подъездные пути. Технические условия на подключение выдаются со своими сроками и стоимостью.
- Сырьё. Поставщики, нормы расхода, условия закупа, альтернатива по ключевым позициям.
Второй пункт стоит показать на цифрах, потому что ошибка в нём повторяется чаще прочих.

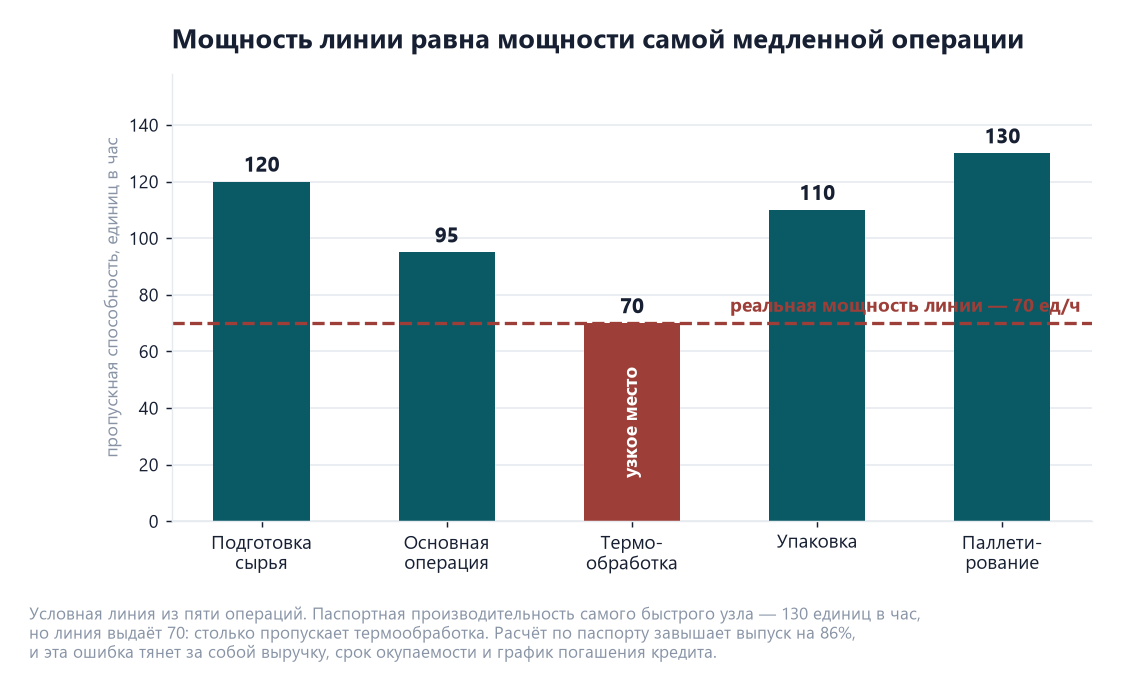

Линия из примера состоит из пяти операций, и самая быстрая пропускает 130 единиц в час. Но термообработка справляется только с 70, и на выходе линия даёт 70. Если в расчёт поставить паспортную производительность головного оборудования, выпуск окажется завышен на 86% — а вместе с ним выручка, срок окупаемости и график погашения кредита. Поэтому мощность в модели берут по узкому месту, и в технологической части документа эта операция называется прямо.
По практике площадка и сроки подключения часто становятся причиной задержек проекта. Доступная электрическая мощность влияет на состав оборудования и затраты, а подъездные пути — на логистику и календарь работ. Оба параметра проверяют до покупки оборудования.
Какой документ нужен под какой источник денег
| Источник | Документ | Что в фокусе |
|---|---|---|
| Банк второго уровня | бизнес-план с финансовой моделью | покрытие долга, залог, собственное участие от 20–30% |
| Фонд «Даму» | бизнес-план по требованиям программы | соответствие приоритетным кодам, срок реализации, расчёт по субсидируемой ставке |
| Банк развития Казахстана | ТЭО и полный пакет | масштаб проекта, эффект, техническая экспертиза |
| Частный инвестор | инвестиционный меморандум и модель | доходность, доля, сценарий выхода |
| Собственные средства | финансовая модель | точка безубыточности и потребность в деньгах |
Рассчитать смету и срок по вашему проекту
Два шага — объём инвестиций и кому подаёте документ. Покажем состав пакета, срок и стартовую цену.
Что изменилось для производственников в 2026 году
- Подтверждение отечественного происхождения. Прежний сертификат не выдаётся; статус подтверждается включением в Реестр казахстанских товаропроизводителей. Уровень локализации оценивается по выполненным производственным операциям вместо доли стоимости.
- Налоги. НДС 16%, порог постановки на учёт 10 000 МРП. Для импортного оборудования НДС уплачивается при ввозе — это живые деньги в инвестиционной фазе.
- Строительная часть. С 1 июля 2026 года действует Строительный кодекс; порядок экспертизы и лицензирования строительно-монтажных работ обновлён.
- Стоимость денег. Банк отталкивается от базовой ставки 16,25%, действующей с 4 сентября 2026 года: отсюда ставка по кредиту и требования к покрытию долга.
Из чего складывается бюджет проекта

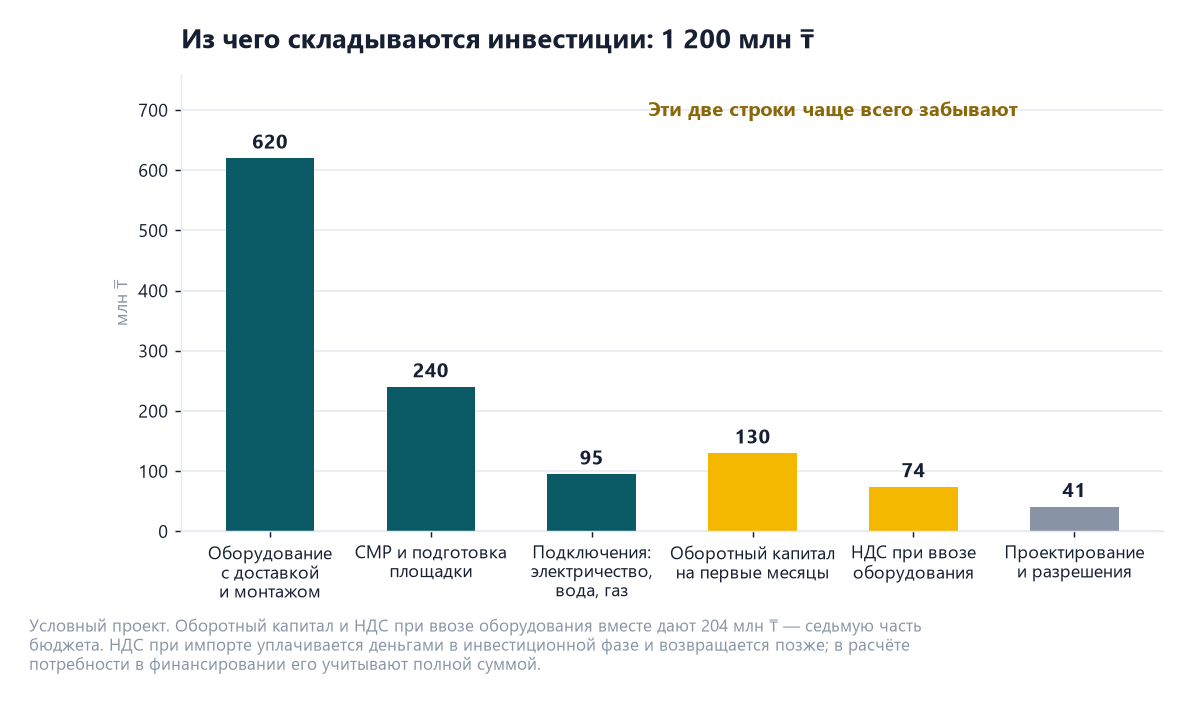

Инвестиции производственного проекта редко сводятся к цене оборудования. На условном проекте в 1 200 млн ₸ структура выглядит так:

Две строки в этой структуре пропускают чаще остальных. Первая — оборотный капитал: деньги на сырьё, зарплату и коммунальные расходы в первые месяцы, пока выручки ещё нет. Вторая — НДС при ввозе импортного оборудования: по ставке 16% он уплачивается живыми деньгами на таможне и возвращается зачётом позже. В сумме это 204 млн ₸, седьмая часть бюджета. Проект, где обе строки забыты, приводит к кассовому разрыву на пусконаладке — в момент, когда занимать поздно и дорого. Как складывается себестоимость выпуска после запуска — на странице себестоимость производства.
Куда смотреть по отраслям
Отраслевые разборы с конкретикой по технологии, сырью и сбыту собраны в отдельном разделе: каталог ТЭО по отраслям. Там же — примеры расчёта мощности и себестоимости в конкретных производствах: от пищевой промышленности и упаковки до металлообработки и энергетики.
Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)
Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.
Признаки того, что проект готов к расчёту
| Критерий | Признак готовности | Риск, если пропустить |
|---|---|---|
| Мощность и узкое место | понятно, какая операция ограничивает выпуск | завышенный объём с первого месяца |
| Сырьё и поставщики | есть предложения и альтернатива по ключевым позициям | зависимость от одного контрагента |
| Оборудование | учтены поставка, монтаж, пусконаладка, выход на качество | срыв сроков и недозагрузка |
| Сбыт | план продаж привязан к конкретным покупателям | выручка на бумаге |
| Финансирование | согласованы график инвестиций и источник погашения | кассовый разрыв в середине стройки |

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.
Сначала проверяем готовность данных: если по трём из пяти строк ответа нет, собираем вводные и только потом садимся за модель.
До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.
Частые вопросы
Бизнес-план или ТЭО?
Для понятного формата с покупным оборудованием обычно достаточно бизнес-плана. Если есть строительство, сложная технология или инфраструктура, нужно ТЭО.
С чего начать, если ничего не собрано?
С покупателей и площадки. Наличие подтверждённого спроса показывает потенциальный объём выручки, а параметры площадки — возможность разместить и запустить проект с предусмотренными затратами.
Можно ли получить компенсацию стоимости исследования?
У компании есть аккредитация ЕБРР, по которой в ряде случаев возможна компенсация части стоимости исследования. Применимость зависит от условий программы — уточняйте при обращении.
Гарантируете одобрение?
Нет. Модель показывает экономику проекта при заданных допущениях; решение принимает банк или фонд.
Проверим готовность проекта и посчитаем
Опишите продукцию, планируемую мощность, площадку и источник финансирования. Скажем, каких данных не хватает, и назовём срок и стоимость документа. NDA подписываем до получения материалов.
Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.
- Налоговый кодекс РК от 18.07.2025 № 214-VIII и Строительный кодекс от 09.01.2026 № 253-VIII — на портале Әділет.
- Реестр казахстанских товаропроизводителей — подтверждение происхождения.
- Фонд «Даму» и Банк развития Казахстана — требования к проектам.
Требования программ и пороги меняются: сверяйтесь на дату подачи. Проверено 4 сентября 2026 года.
