Промышленное строительство · проектная документация

Подготовка ПСД для промышленного объекта: новый Строительный кодекс и порядок 2026 года

С 1 июля 2026 года действует Строительный кодекс РК, а порядок экспертизы установлен новыми правилами. Материалы, ссылающиеся на прежний закон об архитектурной и градостроительной деятельности, устарели. Разбираем действующий состав документации, сроки экспертизы и то, где проекты теряют месяцы.

  • Строительный кодекс № 253-VIII
  • Сроки экспертизы по уровням
  • Сопровождение до заключения
  • С 2012 года

ТЭО и финансовая модель — наша часть; проектирование ведут профильные лицензированные организации.

Путь до разрешенияпоследовательность стадий

2026

Исходно-разрешительные документыдо проектирования
ТЭО и решение о технологиидо FEED
Проектная документацияпо стадиям
Экспертиза15–60 рабочих дней
Разрешительные процедурыпосле заключения
Сдвиг на одной стадии сдвигает все последующие

Проверьте, на какие нормы ссылается ваш подрядчик. С 1 июля 2026 года действует Строительный кодекс Республики Казахстан от 9 января 2026 года № 253-VIII; прежний закон об архитектурной, градостроительной и строительной деятельности утратил силу. Порядок проведения экспертизы установлен правилами, утверждёнными приказом уполномоченного органа от 15 мая 2026 года № 240. Ссылки на старые приказы в договоре или в самой документации — признак того, что процедура планируется по устаревшей схеме.

Сроки экспертизы

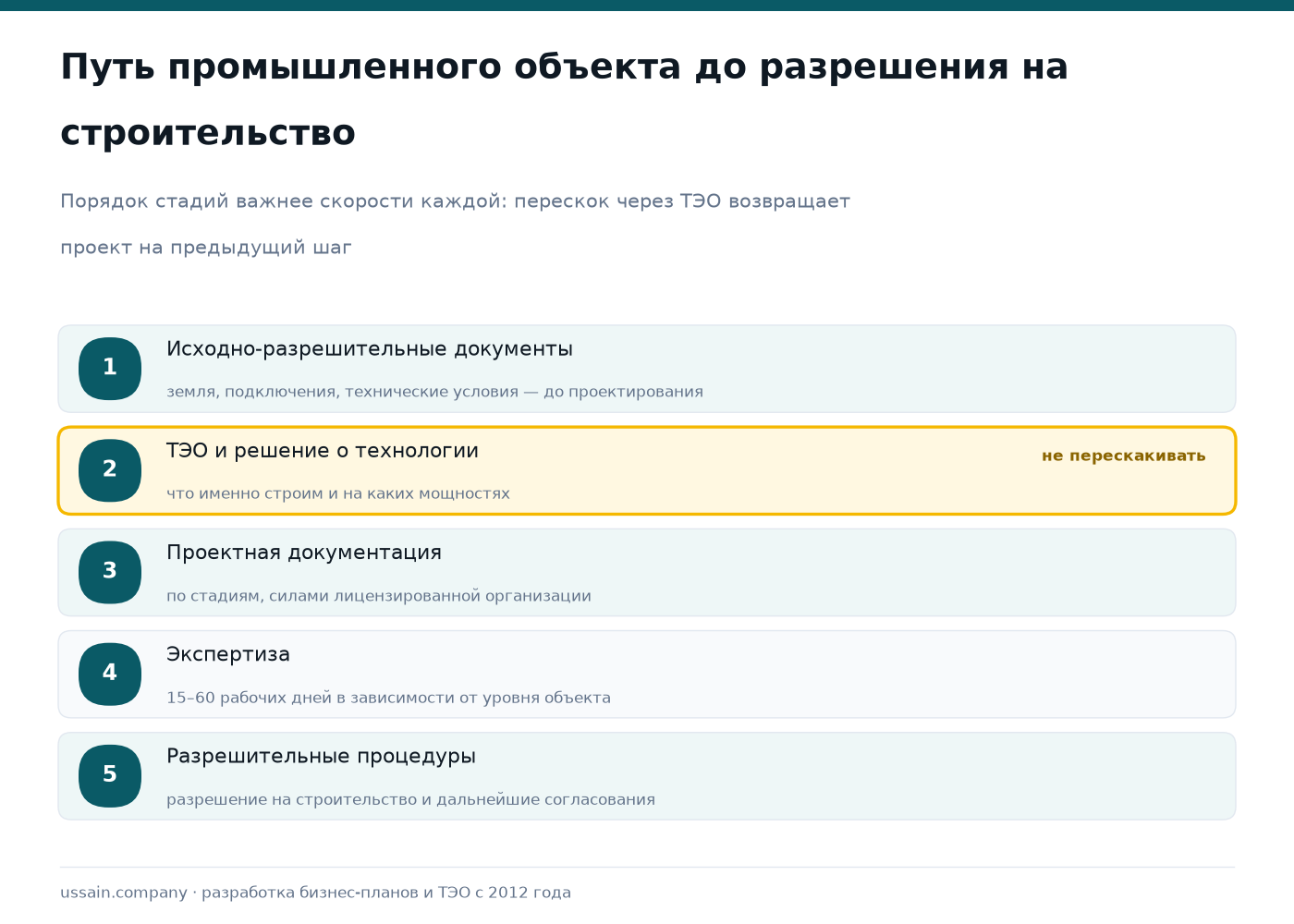

Схема пути промышленного объекта до разрешения на строительство: исходно-разрешительные документы, ТЭО и решение о технологии, проектная документация, экспертиза 15–60 рабочих дней, разрешительные процедуры
Порядок стадий важнее скорости каждой: перескок через ТЭО возвращает проект на шаг назад.
Категория объекта Срок рассмотрения
Объекты III уровня ответственности до 30 рабочих дней
Объекты I и II уровня ответственности до 45 рабочих дней
Объекты общегосударственного значения до 60 рабочих дней
Отдельные категории по правилам от 15 рабочих дней
Продление срока до 15 рабочих дней

Указанный срок относится к рассмотрению документации. При замечаниях её возвращают на доработку, после чего цикл рассмотрения повторяется. В календаре проекта имеет смысл предусмотреть минимум один такой круг: по практике первого полугодия 2026 года заметная часть заключений была отрицательной.

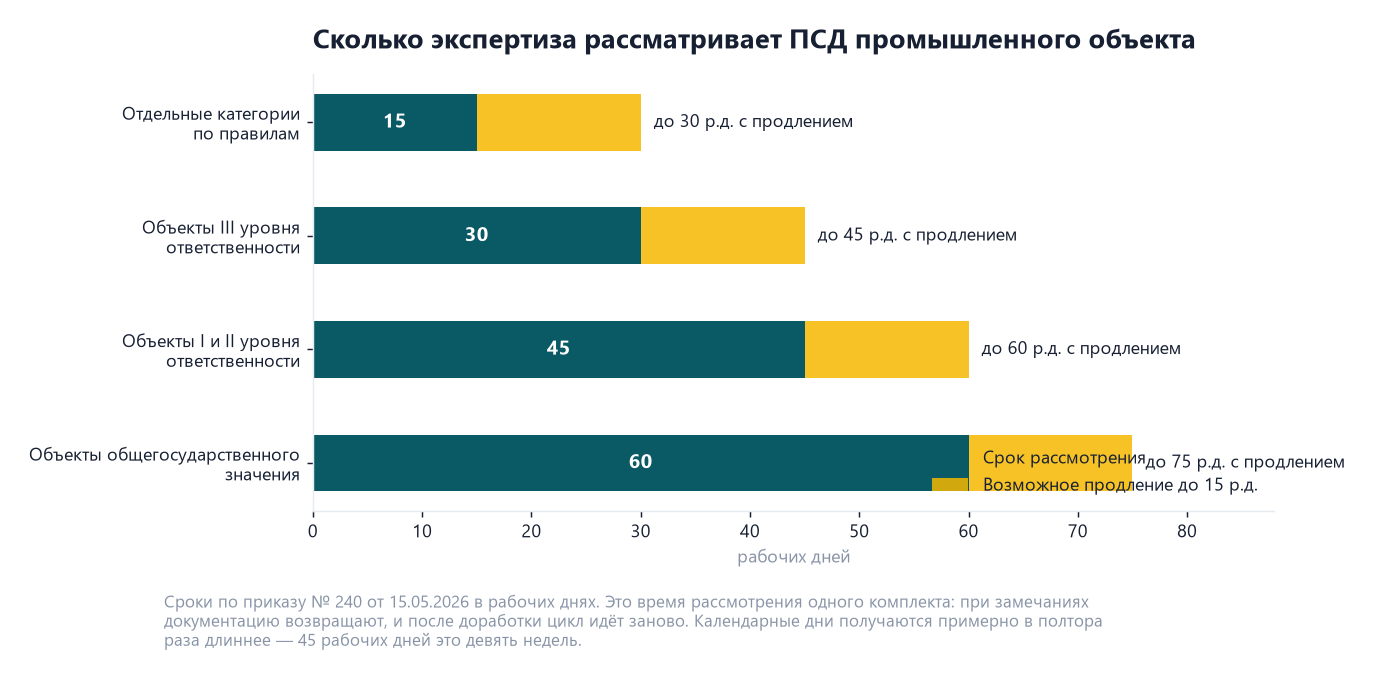

Диаграмма сроков экспертизы проектной документации по категориям объектов: от 15 до 60 рабочих дней с возможным продлением на 15
Сроки одного круга рассмотрения. При замечаниях документация возвращается, и круг идёт заново.

Где проекты теряют месяцы

  • Неполный комплект исходно-разрешительных документов. Для проектирования нужны градостроительный документ, технические условия на подключение и данные инженерных изысканий. Технические условия на электроснабжение, воду и газ выдаются в разные сроки, поэтому запросы по ним следует подавать параллельно.
  • Смена технологии после начала проектирования. Самая дорогая правка: меняются технологическая часть, планировка, инженерные сети и экологический раздел. Технологическое решение должно быть окончательно принято на стадии ТЭО.
  • Экономия на разделе по охране окружающей среды. Поверхностная проработка приводит к возврату документации и потере месяцев.
  • Устаревшие нормативы в проекте. Применение отменённых документов — прямое основание для замечаний.

Что это значит для календаря проекта, видно на условном объекте II уровня ответственности. Технические условия и изыскания идут параллельно и занимают 40 рабочих дней, проектирование — 90, экспертиза — 45.

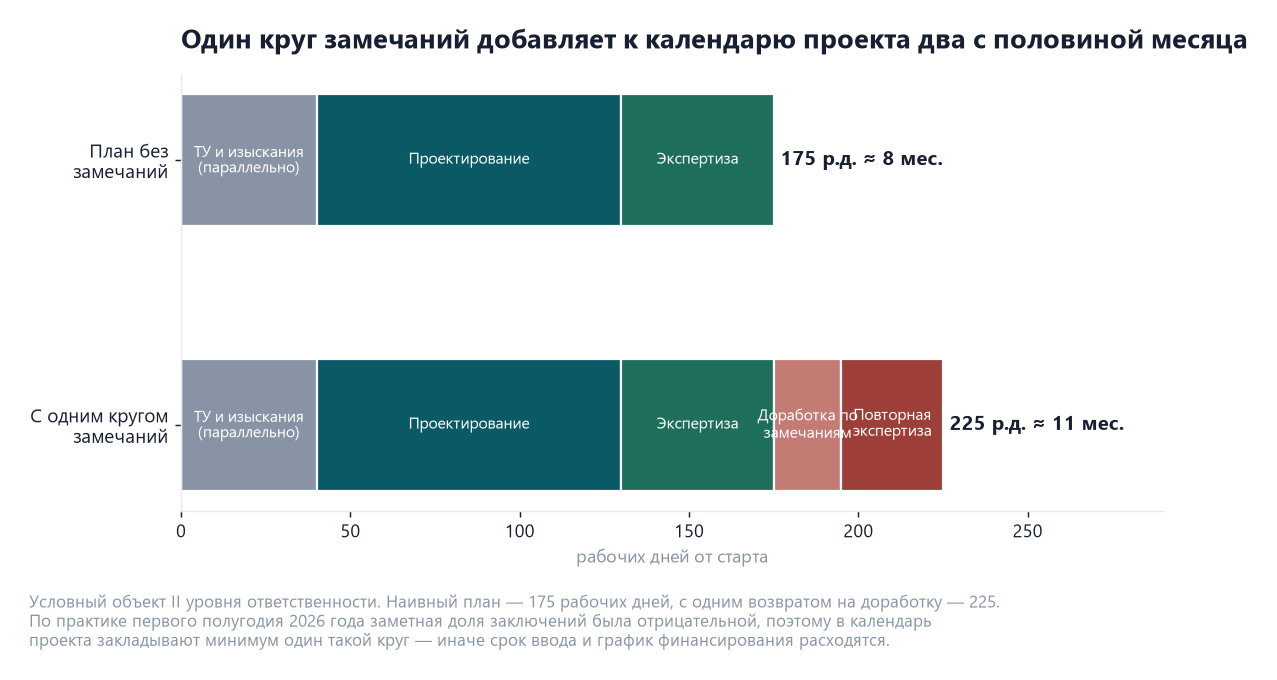

Календарь проекта ПСД промышленного объекта: план без замечаний 175 рабочих дней, с одним кругом замечаний 225 рабочих дней
Один возврат на доработку удлиняет календарь примерно на два с половиной месяца.

План без замечаний укладывается в 175 рабочих дней — около восьми месяцев. Один возврат на доработку добавляет 20 дней на исправления и 30 на повторное рассмотрение: 225 рабочих дней, почти одиннадцать месяцев. Разница в два с половиной месяца — это сдвиг ввода объекта, а вместе с ним срока начала выручки и графика погашения кредита. Поэтому в финансовой модели срок проектирования берут с запасом на один круг, а сценарий «два круга» показывают отдельно — ровно так же, как проверяют чувствительность к цене.

Что входит в комплект

Раздел Содержание
Архитектурно-строительные решения генеральный план, объёмно-планировочные и конструктивные решения
Технологический раздел процесс, схема, спецификация оборудования
Инженерные сети электроснабжение, водоснабжение и канализация, теплоснабжение, вентиляция, связь
Охрана окружающей среды оценка воздействия, расчёты выбросов и сбросов, программа мониторинга
Промышленная безопасность для опасных производственных объектов — в объёме требований
Пожарная безопасность категории помещений, системы, пути эвакуации
Сметная документация сводный сметный расчёт, объектные и локальные сметы

Оценить состав работ и срок

Два шага — объём инвестиций и получатель документа. Покажем, какая часть пакета нужна и сколько времени займёт подготовка.

Шаг 1. Объём инвестиций по проекту
Шаг 2. Кому подаёте документ
Заявка принята — вернёмся с точной сметой в ближайшее рабочее время.

Требования к проектировщику

Проектирование ведут организации, имеющие лицензию соответствующей категории. Лицензирование строительно-монтажных работ переведено на порядок, установленный приказом уполномоченного органа от 22 апреля 2026 года № 197, действующий с 1 июля 2026 года: предусмотрены три категории, для второй требуется опыт от пяти лет, для первой — от десяти. Прежний порядок отменён, и подрядчик, ссылающийся на него, работает по устаревшим требованиям.

📄

Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)

Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.

Где в этой цепочке наша часть

Мы не проектируем: проектирование ведут лицензированные организации. Наша зона — экономическая часть проекта и подготовка его к финансированию:

  1. ТЭО с обоснованием технологического решения до начала проектирования.
  2. Финансовая модель с графиком инвестиций, привязанным к стадиям и срокам экспертизы.
  3. Расчёт потребности в финансировании по периодам, включая паузы на согласования.
  4. Подготовка пакета под требования банка, ФРП или БРК.
  5. Сценарии по срокам: что происходит с покрытием долга при сдвиге на квартал.

Сроки процедур влияют на стоимость финансирования: проценты начисляются до появления выручки. Поэтому график освоения средств должен учитывать реальный календарь процедур и фактические сроки выполнения работ подрядчиком.

Айбопе Усайн — основатель и руководитель Ussain Company

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.

Календарь проекта строим по срокам процедур; поставку оборудования учитываем отдельно. Первая выручка возможна после экспертизы и получения разрешений.

До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.

Частые вопросы

Можно ли начать строительство без полного комплекта?

Нет. Начало работ без предусмотренных законом разрешительных процедур влечёт ответственность и риск для объекта. Порядок установлен Строительным кодексом.

Сколько времени занимает подготовка документации?

Зависит от сложности объекта и полноты исходных данных. Сроки экспертизы дают меньший вклад в общую задержку. Основная часть задержек связана со сбором исходно-разрешительных документов и изменениями технологии в процессе.

Нужно ли ТЭО, если есть проект?

ТЭО отвечает на вопрос, нужно ли строить и на каких условиях; проект отвечает, как строить. Для финансирования требуется первое, для строительства — второе.

Что делать при отрицательном заключении?

Устранять замечания и подавать повторно. Поэтому в календаре и в модели закладывается запас на один цикл доработки.

Соберём экономическую часть проекта под сроки процедур

Опишите объект, площадку и стадию готовности документов. Скажем, что нужно закрыть до проектирования, и соберём ТЭО с финансовой моделью под график согласований. NDA подписываем до получения материалов.

Заявка принята. Свяжемся с вами в ближайшее рабочее время по указанному номеру.
Не удалось отправить форму. Напишите в WhatsApp или позвоните +7 775 208 2006.

Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.

Источники

  • Строительный кодекс Республики Казахстан от 09.01.2026 № 253-VIII, действует с 01.07.2026 — на портале Әділет.
  • Правила проведения экспертизы, утверждённые приказом уполномоченного органа от 15.05.2026 № 240.
  • Приказ от 22.04.2026 № 197 о лицензировании строительно-монтажных работ, действует с 01.07.2026.
  • Госэкспертиза — порядок подачи и статистика заключений.

Состав документации и сроки зависят от уровня ответственности объекта: проверяйте по действующим правилам на дату подачи. Проверено 3 сентября 2026 года.
