Девелопмент · ТЭО и финансирование

Девелоперский проект в Казахстане: три способа привлечь деньги дольщиков и что проверяет банк

В жилом девелопменте покупатели могут финансировать строительство до получения квартир только при предусмотренных законом условиях. Разбираем три способа привлечения денег дольщиков и их влияние на финансовую модель.

  • Закон № 486-V о долевом участии
  • Расчёт по способам привлечения
  • Под БВУ и инвестора
  • С 2012 года

Способ привлечения влияет на требования к застройщику и график поступления денег.

Источник денег проектатри законных способа

№ 486-V

Гарантия единого операторатребования к опыту
Через банк второго уровняпроектное финансирование
После возведения каркасаразрешение акимата
Собственные средствадо продаж
Что меняетсяграфик и стоимость денег
Выбор способа — это выбор структуры финансирования проекта

Три способа и их экономика

Три карточки способов выхода на продажи в жилищном строительстве: гарантия единого оператора, участие банка второго уровня, продажи после возведения каркаса
От способа выхода на продажи зависит, когда придут первые деньги и сколько своих придётся вложить до них.
Способ Суть Что требуется от застройщика Влияние на модель
Гарантия единого оператора обязательства перед дольщиками обеспечены гарантией уполномоченной организации соответствие требованиям к опыту и объёму ранее введённого жилья ранние продажи, но стоимость гарантии и жёсткий контроль
Участие банка второго уровня проект финансируется банком, деньги дольщиков поступают на условиях банка прохождение кредитного анализа, залог, собственное участие предсказуемый график, но процентные расходы в проекте
Разрешение после возведения каркаса продажи открываются после достижения установленной стадии готовности финансирование строительства до этой стадии собственными или заёмными средствами максимальная потребность в собственных деньгах на старте

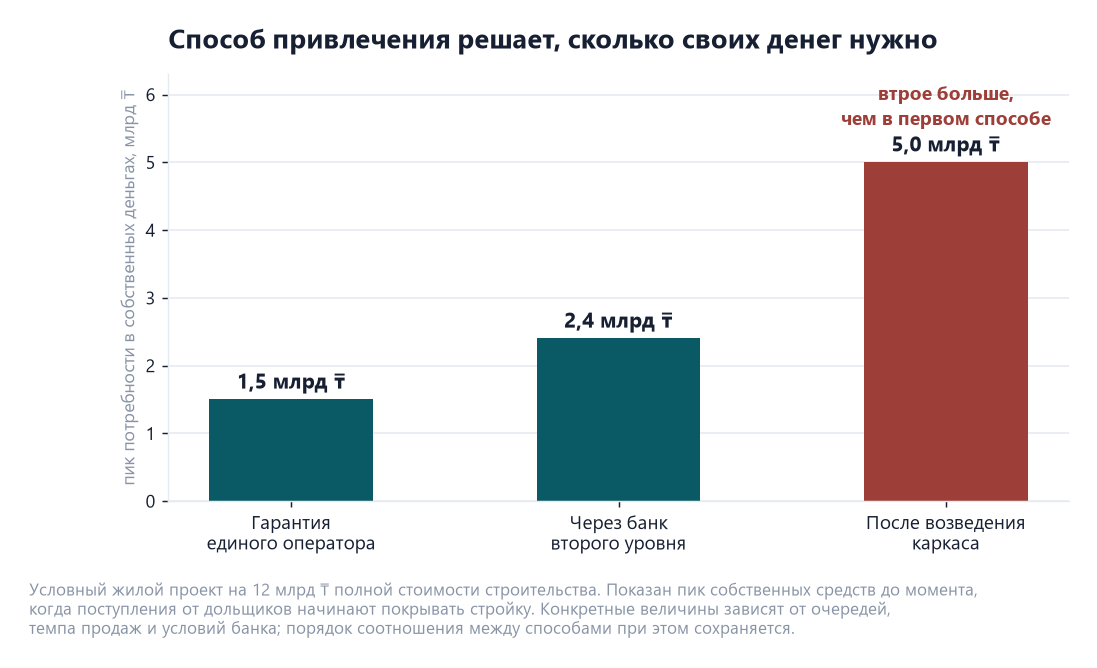

Диаграмма потребности в собственных средствах по трём способам привлечения дольщиков: 1,5 млрд при гарантии оператора, 2,4 млрд через банк, 5 млрд при продажах после каркаса
Третий способ выглядит свободнее прочих и требует втрое больше собственных денег.

Третий способ выглядит самым свободным и является самым капиталоёмким: до открытия продаж проект нужно довести до каркаса за свой счёт. Именно здесь чаще всего возникает разрыв между планом и реальностью.

Что проверяет банк в девелоперском проекте

  • Права на землю и соответствие целевого назначения участка планируемой застройке.
  • Разрешительная документация и стадия её готовности на дату обращения.
  • Бюджет строительства с подтверждением подрядными договорами и коммерческими предложениями.
  • График продаж и его обоснование: темп поглощения рассчитывается для конкретной локации с учётом её спроса; среднее значение по городу для такого расчёта не подходит.
  • Денежный поток с учётом того, что поступления от дольщиков зависят от разрешённого способа привлечения.
  • Сценарий замедления продаж: что произойдёт, если темп упадёт на треть.

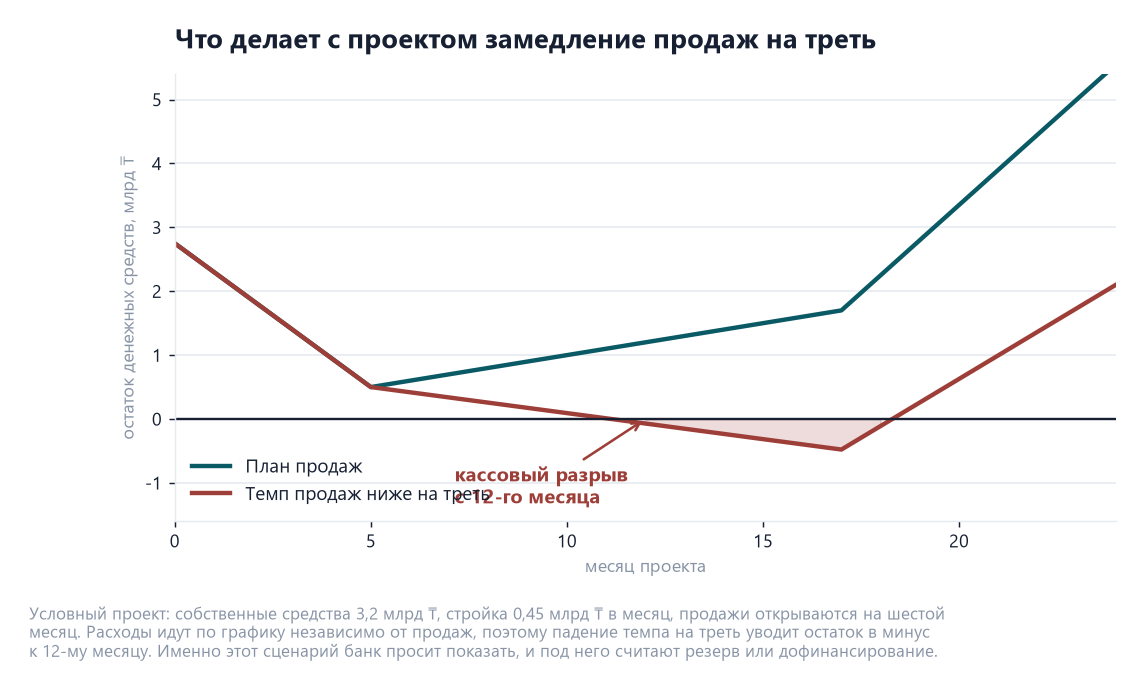

График остатка денежных средств девелоперского проекта: при плане продаж остаток растёт, при замедлении на треть уходит в минус с 12-го месяца
Расходы на стройку не замедляются вместе с продажами — отсюда разрыв.

Разрыв возникает раньше, чем его ждут. В условном расчёте выше собственных средств хватает на первый год: продажи открываются на шестом месяце и какое-то время держат баланс. Но при темпе на треть ниже плана поступления перестают покрывать стройку, и к двенадцатому месяцу остаток уходит в минус — притом что до сдачи объекта остаётся ещё половина срока. Именно поэтому резерв закладывают на этапе модели: искать дофинансирование по факту разрыва дороже и дольше.

Самая уязвимая часть модели — темп продаж. От него зависят поступления выручки и потребность в финансировании: при замедлении продаж расходы на стройку продолжаются, а поступления сокращаются. Поэтому банк оценивает способность проекта обслуживать долг в сценарии замедления продаж и других неблагоприятных отклонений.

Оценить состав работ и срок

Два шага — объём инвестиций и тот, кто читает документ. Покажем состав пакета, срок и стартовую цену.

Шаг 1. Объём инвестиций по проекту
Шаг 2. Кому подаёте документ
Заявка принята — вернёмся с точной сметой в ближайшее рабочее время.

Рыночный контекст

Ввод жилья в Казахстане в 2025 году составил порядка 20,1 млн квадратных метров с ростом около 5% к предыдущему году, за январь–июль 2026 года введено около 9,7 млн квадратных метров. Заметная часть сделок финансируется ипотекой, при этом преобладают льготные программы. Для проекта это значит, что спрос чувствителен к условиям ипотеки: изменение параметров государственных программ влияет на темп продаж сильнее, чем локальная реклама.

Что учитываем в модели при деньгах дольщиков

Блок Что учитываем
Инвестиции участок, проектирование, подключения, строительство, благоустройство
График строительства стадии, привязанные к разрешительным процедурам
Продажи темп поглощения, цена по очередям, скидки на ранних стадиях
Финансирование собственные средства, кредит, поступления дольщиков по разрешённому способу
Расходы на продажи маркетинг, отдел продаж, комиссии
Сценарии замедление продаж, удорожание строительства, изменение условий ипотеки
📄

Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)

Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.

Коммерческая недвижимость: другая логика

Для торгового или складского объекта источником денег служит арендный поток. Ключевые параметры модели: ставка аренды, вакантность, состав арендаторов и наличие якорного договора до начала строительства. Банк в таких проектах в первую очередь смотрит на подписанные предварительные договоры аренды, поскольку они подтверждают будущий арендный поток обязательствами арендаторов.

Ограничения. Требования к застройщику по каждому способу привлечения средств и условия ипотечных программ меняются, поэтому их применимость проверяется на дату начала проекта. Темп продаж принимается в расчёте как допущение и зависит от локации, конкуренции и условий ипотеки. Поэтому модель включает сценарий замедления продаж. Расчёт не гарантирует получения разрешения или одобрения банком.

Айбопе Усайн — основатель и руководитель Ussain Company

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.

Сначала выбираем способ привлечения средств: от него зависят требования к застройщику и структура денежного потока проекта.

До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.

Частые вопросы

Какой способ привлечения выбрать?

Тот, под требования которого проект проходит. Если опыта для гарантии недостаточно, остаётся банк или продажи после каркаса — и это меняет потребность в собственных средствах.

Можно ли продавать до разрешения?

Привлечение денег дольщиков вне установленных законом способов запрещено. Это область прямой ответственности застройщика.

Какой темп продаж закладывать?

По сопоставимым объектам в той же локации и ценовом сегменте, с проверкой на замедление. Средний темп по городу для конкретного проекта не показателен.

Что важнее для банка: рентабельность или график?

График. Прибыльный проект с кассовым разрывом в середине стройки для кредитора хуже, чем менее доходный, но устойчивый.

Рынок жилищного строительства в цифрах

Для девелоперского проекта республиканская статистика показывает фон, в котором живёт спрос: сколько строят, где и с какой динамикой.

Показатель Значение Период
Введено жилья 20 099,1 тыс. м², +5,1% к предыдущему году 2025 год
В том числе многоквартирные дома 13 523,7 тыс. м² 2025 год
Астана 4 812,5 тыс. м² 2025 год
Алматы 2 607,7 тыс. м² 2025 год
Введено жилья 11 326,1 тыс. м², +3,6% январь–август 2026 года
Объём строительных работ 6 089,4 млрд ₸, +15,6% январь–август 2026 года

С 1 июля 2026 года действует Строительный кодекс № 253-VIII: приёмка объекта в эксплуатацию требует декларации о соответствии и заключений о качестве строительно-монтажных работ, о соответствии проекту и о пожарной безопасности, а приёмка незавершённого объекта не допускается — возможна только по завершённым очередям. Для графика проекта это означает, что очередь нельзя «сдать частично», и денежный поток привязывают к завершённым этапам.

Посчитаем девелоперский проект под ваш способ финансирования

Опишите участок, объём застройки и предполагаемый способ привлечения средств. Проверим требования, посчитаем график и денежный поток со сценарием замедления продаж. NDA подписываем до получения материалов.

Заявка принята. Свяжемся с вами в ближайшее рабочее время по указанному номеру.
Не удалось отправить форму. Напишите в WhatsApp или позвоните +7 775 208 2006.

Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.

Источники

  • Закон РК «О долевом участии в жилищном строительстве» № 486-V в действующей редакции — на портале Әділет.
  • Бюро национальной статистики — ввод жилья за 2025 год и январь–июль 2026 года.
  • Строительный кодекс РК от 09.01.2026 № 253-VIII — разрешительные процедуры.

Требования к застройщику и условия ипотечных программ меняются: сверяйтесь на дату начала проекта. Проверено 3 сентября 2026 года.
