ТЭО для банка, БРК и промышленного инвестора

ТЭО сборки лифтов в Казахстане: объём выпуска ограничивают темпы монтажа

После сертификации серии каждый смонтированный лифт проходит собственную оценку соответствия. Итоговая пропускная способность проекта зависит от скорости монтажных работ.

  • С 2012 года
  • 700+ проектов
  • Стандарты UNIDO
  • Расчёт от сдачи объекта
  • Проверено 5 сентября 2026

Локализацию, поставщиков узлов и договорённости с застройщиками закрываем NDA.

Что прорабатываем в ТЭОпроизводство лифтов
2026
Глубина локализациичто делаете сами
Монтажные бригадыреальное узкое место
Оценка соответствияпосле монтажа
График застройщикасдача очереди
Сервисвторая выручка
Замена паркаотдельный рынок
Шесть параметров, определяющих экономику проекта
ТР ТС 011/2011технический регламент «Безопасность лифтов»
после монтажасмонтированный лифт оценивается декларированием по схеме 4д
освидетельствованиетехническое освидетельствование проводит испытательная лаборатория
к паспортудекларация хранится вместе с паспортом лифта весь срок службы

Порядок подтверждения соответствия и ввода в эксплуатацию установлен регламентом — сроки на объекте зависят от готовности здания и лаборатории.

Как темпы монтажа ограничивают объём выпуска

Это главная особенность, которую упускают в расчётах. Серийный лифт как продукция проходит сертификацию, но на этом оценка не заканчивается: смонтированный на объекте лифт перед вводом в эксплуатацию подтверждает соответствие декларированием, а техническое освидетельствование проводит испытательная лаборатория. Декларация затем прилагается к паспорту лифта и хранится весь назначенный срок службы.

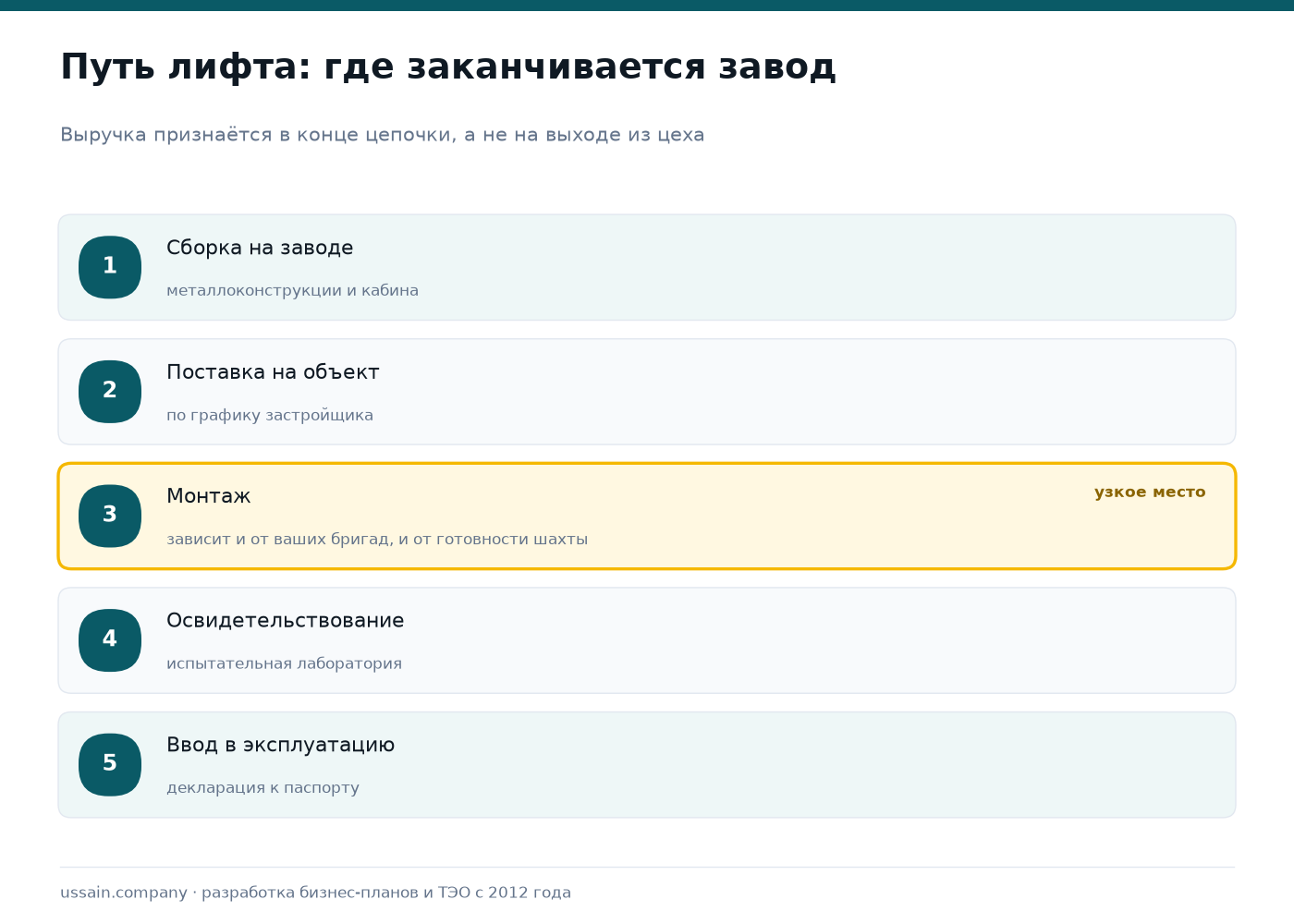

Схема пути лифта от сборки на заводе до ввода в эксплуатацию: поставка, монтаж, освидетельствование, декларация
Признание выручки и годовой объём зависят от сроков монтажа и технического освидетельствования.

Отсюда следствие для модели: выручка признаётся не тогда, когда лифт собран, а когда он смонтирован, испытан и принят. Проект, где производственная мощность цеха напрямую превращается в годовую выручку, завышает её — узким местом почти всегда оказываются монтажные бригады и график готовности зданий.

Что вы производите на самом деле

Полный цикл с собственной лебёдкой, станцией управления и приводом — это тяжёлое машиностроение с высоким порогом входа. Практичный сценарий для большинства проектов — производство металлоконструкций и кабины, сборка на своих мощностях и закупка ключевых узлов у профильных поставщиков.

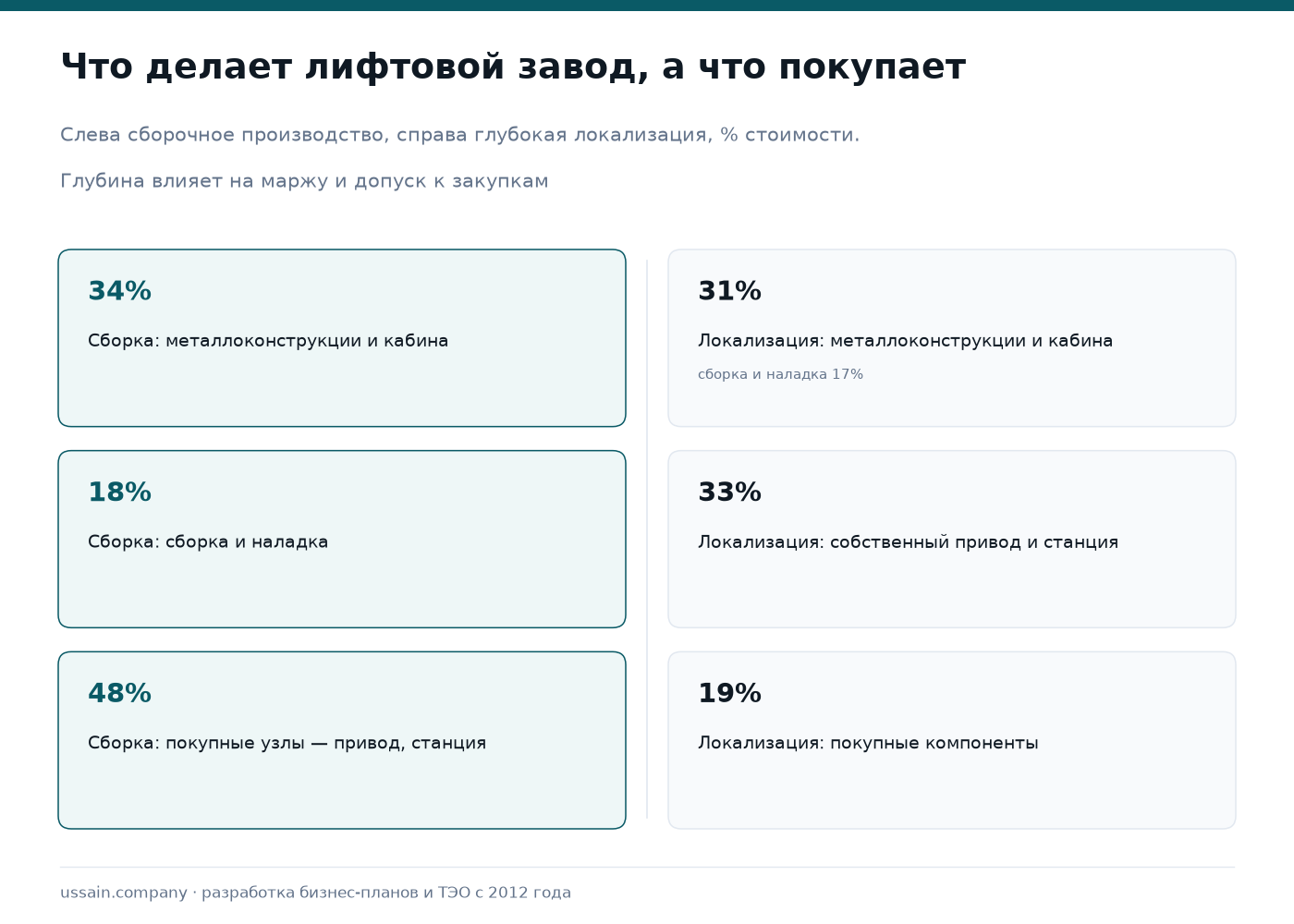

Структура добавленной стоимости лифта при сборочном производстве и при глубокой локализации
Глубину локализации привода и станции управления планируют исходя из требований к происхождению товара в государственных закупках.

Глубина локализации влияет на маржу и на доступ к части закупок, где требуется подтверждённое казахстанское происхождение. Поэтому состав операций внутри производства выбирают с учётом требований каналов сбыта к происхождению продукции.

НаправлениеКто покупаетУсловия сделки
Пассажирские лифты для жильязастройщикицена, сроки под график сдачи, сервис
Грузовые и больничные лифтыпромышленность, медучреждениягрузоподъёмность, габариты кабины, документы
Замена лифтов в существующих домахКСК, ОСИ, программы модернизациисовместимость с шахтой, конкурсные процедуры
Малые подъёмники и платформыобъекты доступной средытребования к доступности, компактность
Сервис и модернизациявладельцы установленного паркаскорость выезда и наличие запчастей

Сервис — вторая половина бизнеса

Лифт эксплуатируется десятилетиями и всё это время требует обслуживания. Для производителя сервис создаёт регулярную выручку вне строительного цикла и требует держать склад запчастей и бригады в регионах присутствия. Застройщик учитывает это при выборе поставщика, поскольку отсутствие сервиса рядом с объектом увеличивает сроки ремонта и обслуживания.

Сервисное обслуживание отражают в модели отдельным потоком, который растёт за счёт накопленного парка. Доходы от ремонта и обслуживания поддерживают финансовую устойчивость при замедлении темпов строительства.

Зависимость выручки от стройки и сервиса

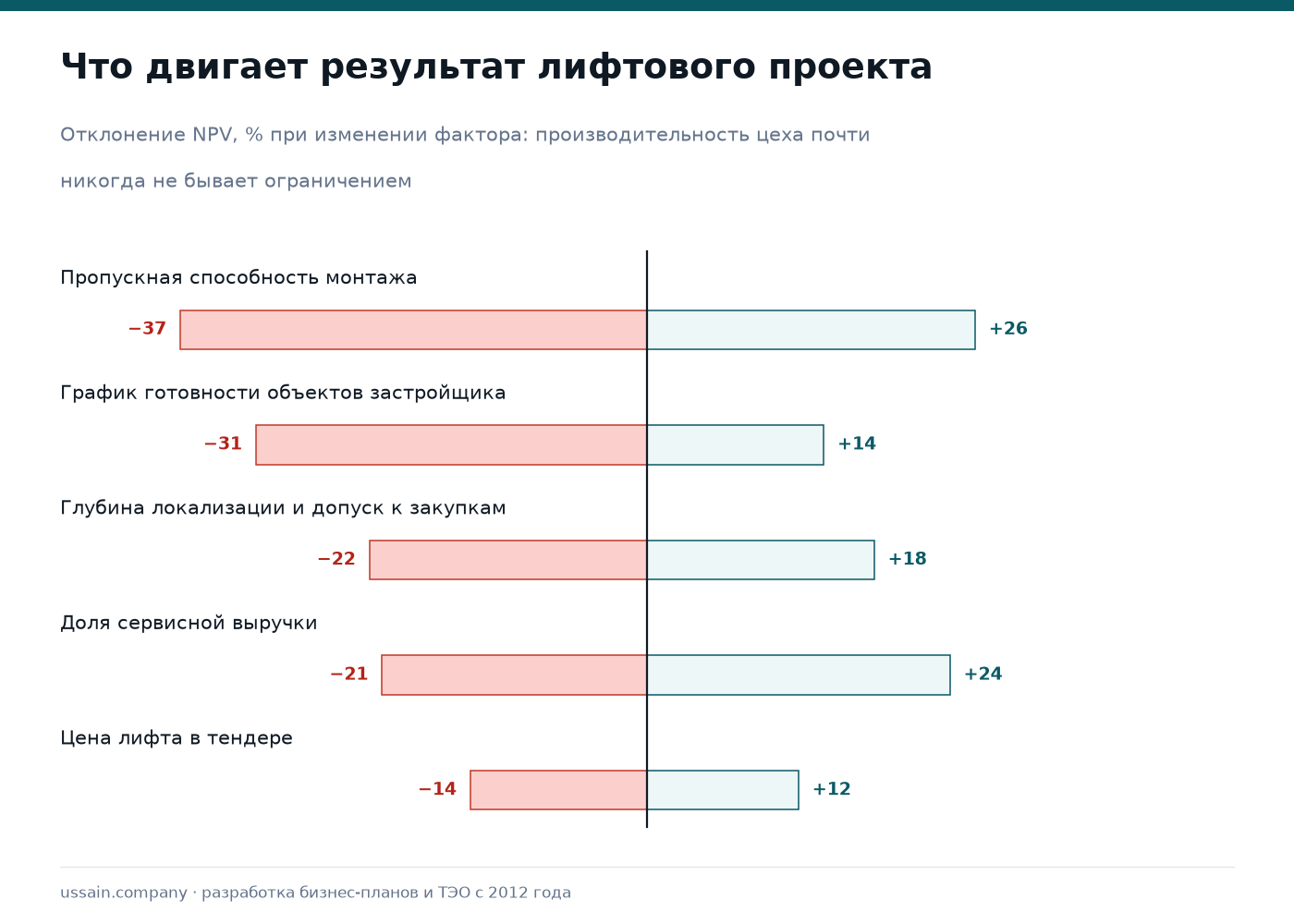

Чувствительность лифтового проекта к пропускной способности монтажа, графику застройщика, доле сервиса и локализации
Сервис — единственный фактор в списке, который работает и тогда, когда стройка замедляется.

Сильнее всего на выручку влияют пропускная способность монтажа и график застройщиков: они ограничивают число лифтов, которые можно установить и сдать за период. Следом идут доля сервисной выручки и глубина локализации. Цена лифта остаётся важным условием тендера, при этом в жилищном строительстве всё большее значение имеют сроки и способность одного поставщика укомплектовать весь дом.

Что остаётся за расчётом

Расчёт не покажет качество монтажа. Претензии к лифту почти всегда возникают в эксплуатации, их причины часто связаны с наладкой и подготовкой шахты. Собственная монтажная служба дороже подрядной. Контроль монтажа и наладки влияет на количество рекламаций и мнение о марке через качество работ на объекте.

Второй фактор — готовность здания. Лифт монтируется тогда, когда шахта готова и есть электричество, и сдвиг стройки автоматически сдвигает вашу выручку. Договор с поэтапной оплатой и авансированием материалов защищает от этого лучше, чем любые сценарии в модели.

Рассчитать смету и срок: 2 шага

Выберите объём инвестиций и куда подаёте документ — покажем состав пакета, ориентировочный срок подготовки и стартовую цену. Точная смета — после короткого разговора.

Шаг 1. Объём инвестиций по проекту
Шаг 2. Кому подаёте документ
Заявка принята — вернёмся с точной сметой в ближайшее рабочее время.
📄

Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)

Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.

Айбопе Усайн — основатель и руководитель Ussain Company

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.

До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.

Частые вопросы

Достаточно ли сертификата на серийный лифт?

Нет. Смонтированный на объекте лифт проходит собственную оценку соответствия декларированием с техническим освидетельствованием, и только после этого вводится в эксплуатацию.

Обязательно ли делать всё самим?

Нет и обычно нецелесообразно. Практичный вариант — металлоконструкции, кабина и сборка у себя, ключевые узлы у профильных поставщиков. Глубина локализации выбирается по требованиям закупок.

В чём мерить мощность проекта?

Мощность проекта меряют числом лифтов, которые компания способна смонтировать и сдать за год. Производительность цеха показывает другой объём и всегда превышает этот показатель.

Сколько времени занимает подготовка ТЭО?

От трёх недель, если глубина локализации уже согласована и портфель объектов понятен. Если состав локализуемых узлов ещё обсуждается, дополнительно прорабатываем стратегию.

Получить смету и срок по вашему проекту

Оставьте контакты — уточним 3–4 момента по проекту и в тот же рабочий день назовём состав документа, срок и цену. Данные не передаём третьим лицам, по запросу подписываем NDA до получения материалов.

Заявка принята. Свяжемся с вами в ближайшее рабочее время по указанному номеру.
Не удалось отправить форму. Напишите в WhatsApp или позвоните +7 775 208 2006.

Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.

Что почитать дальше

Источники: технический регламент Таможенного союза «Безопасность лифтов» ТР ТС 011/2011 — подтверждение соответствия смонтированного лифта декларированием, техническое освидетельствование испытательной лабораторией, хранение декларации вместе с паспортом лифта в течение назначенного срока службы; подтверждение казахстанского происхождения для закупок — Реестр отечественных товаропроизводителей, e-ondiris.gov.kz. Данные проверены 5 сентября 2026 года. Соотношения по локализации и чувствительность приведены как порядок величины.
