ТЭО под государственные закупки в здравоохранении

ТЭО производства медицинской мебели в Казахстане: кровати, каталки, оснащение палат и лабораторий

В модели учитываем регистрацию изделия, график закупок и период до первой оплаченной поставки: ориентир от старта до оплаты составляет 15 месяцев, включая 6 месяцев на регистрацию.

  • С 2012 года
  • 700+ проектов
  • Стандарты UNIDO
  • График с регистрацией и конкурсами
  • Проверено 5 сентября 2026

Конструкторскую документацию и переговоры с заказчиками закрываем NDA до передачи данных.

Что ложится в расчётмедицинская мебель

2026

Регистрация изделияНЦЭЛС, класс риска
Срок до первой выручкиоколо 15 месяцев
Валютная частьэлектропривод
Подтверждение происхожденияреестр производителей
Гарантия и сервисобязательство на годы
График закупокпривязка к бюджету
Шесть параметров, определяющих реалистичность проекта
15 месяцевориентир от старта до первой оплаченной поставки
6 месяцеврегистрация изделия
I–IIIклассы потенциального риска медизделий
31.12.2027конец переходного периода по правилам регистрации

Сроки этапов зависят от класса риска изделия и от выбранной процедуры регистрации.

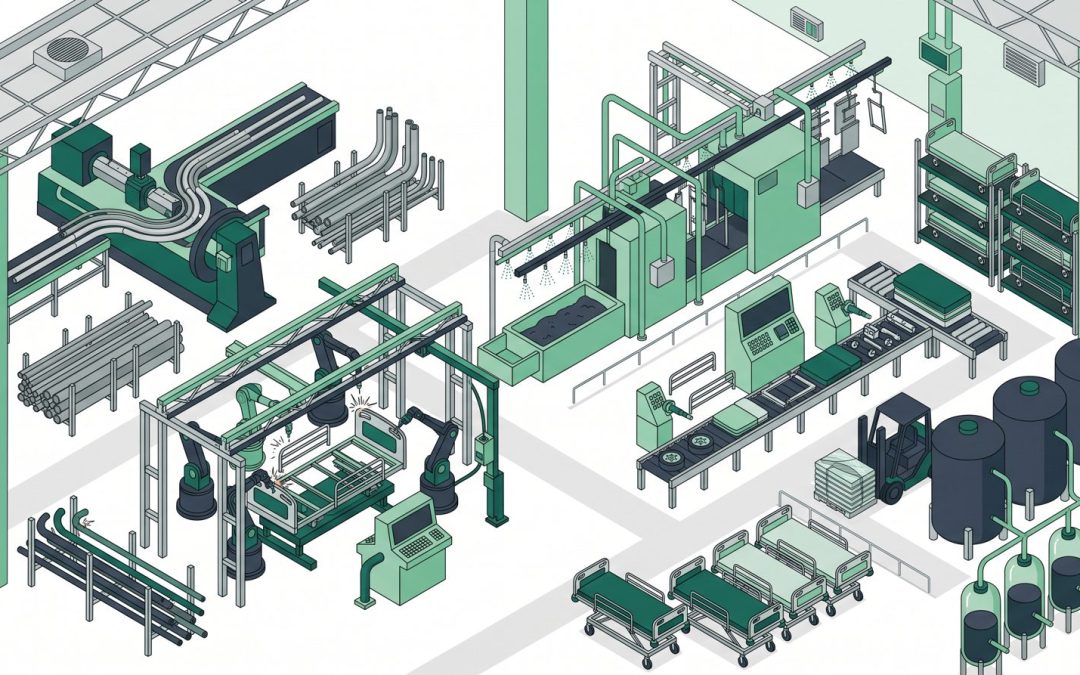

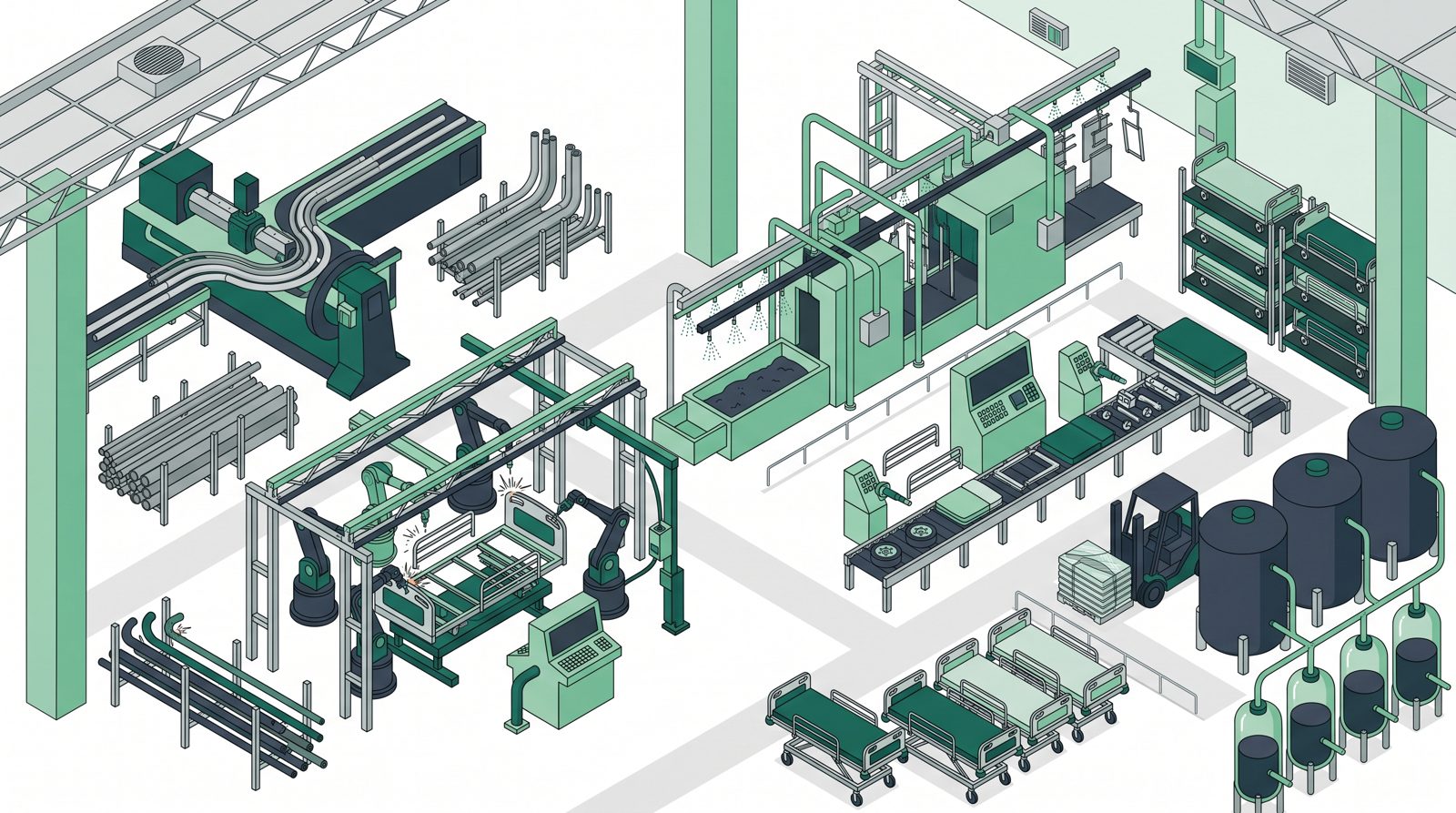

Изометрическая схема производства медицинской мебели: трубогибочный станок, сварочный пост, камера порошковой окраски, сборка функциональной кровати, готовые каталки
Передел от трубы до готового изделия: гибка, сварка, окраска, сборка. Именно этот набор операций и подтверждает казахстанское происхождение при закупках.

Изделие нужно зарегистрировать, и это занимает месяцы

Больничная кровать, каталка и медицинский шкаф относятся к медицинским изделиям и требуют регистрации. Её проводит Национальный центр экспертизы лекарственных средств и медицинских изделий Министерства здравоохранения. С апреля 2026 года процедура оформлена как единая композитная услуга через «одно окно». Классы потенциального риска установлены с первого по третий в соответствии с техническим регламентом Евразийского союза. От класса зависят объём подтверждающих данных и требования к системе менеджмента качества.

Сейчас действует переходный период: до 31 декабря 2027 года заявление можно подать либо по национальным правилам, либо по праву Евразийского союза. Выбор не формальный — он влияет и на срок, и на то, где потом изделие можно продавать. В ТЭО эта развилка разбирается отдельно, потому что от неё зависит дата начала выручки.

Эксплуатационные документы и маркировка готовятся на казахском и русском языках. Это выглядит мелочью ровно до момента, когда из-за неё сдвигается подача документов.

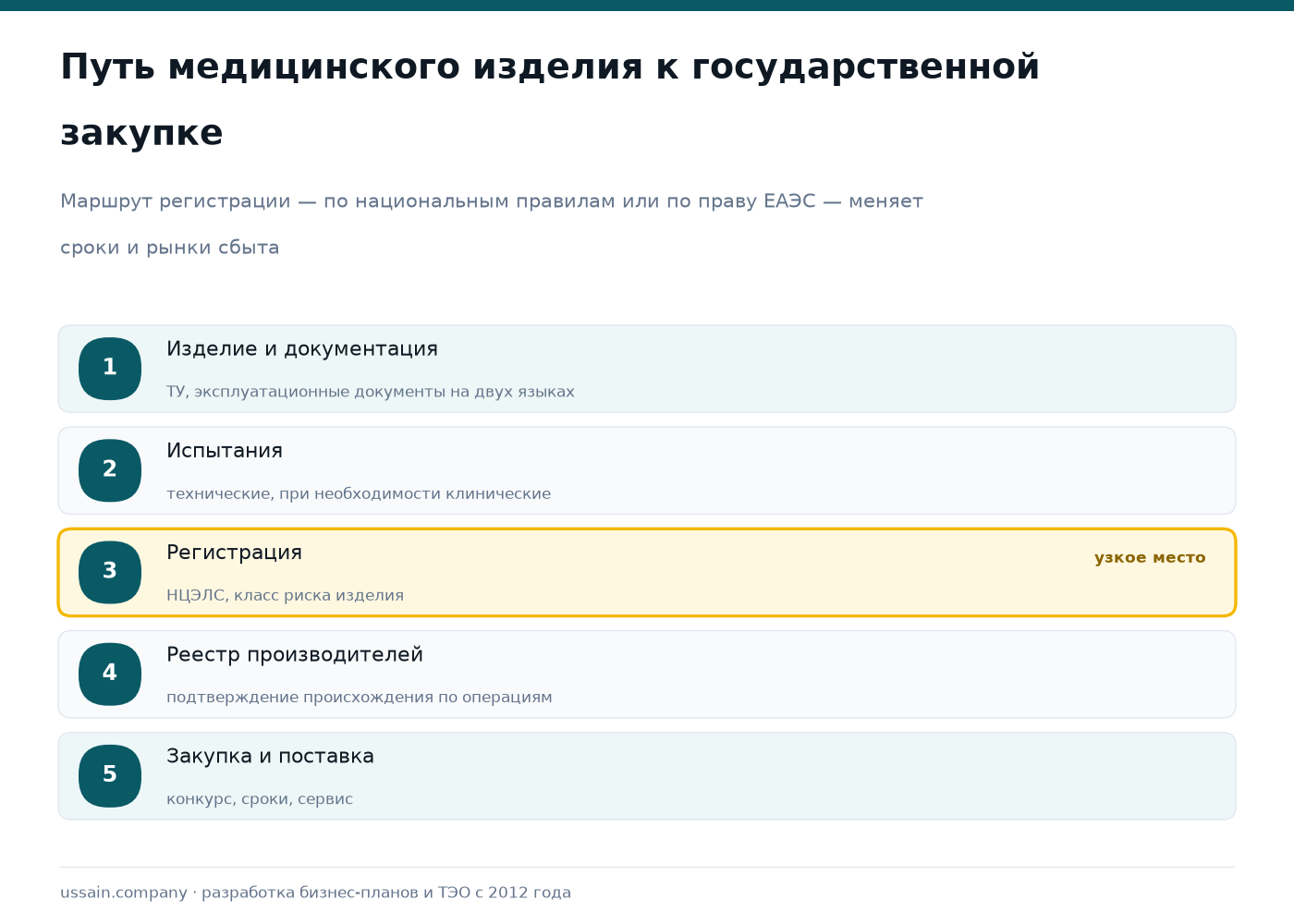

Схема пути медицинского изделия к государственной закупке в Казахстане: документация, испытания, регистрация НЦЭЛС, реестр, поставка
Узкое место — регистрация. Оборудование к этому моменту уже куплено и стоит, а выручки ещё нет.

Полтора года до первых денег

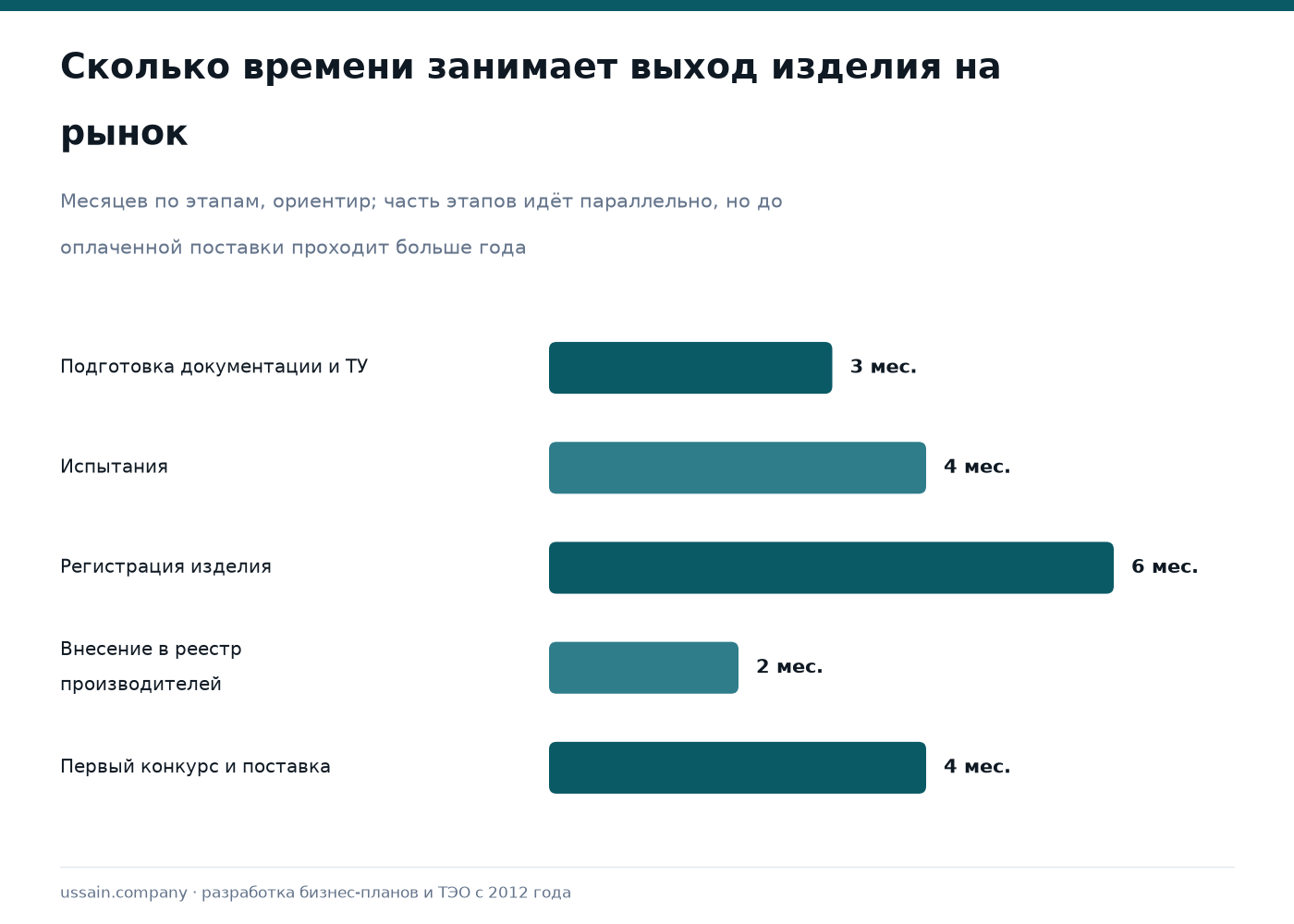

Сроки вывода медицинского изделия на рынок Казахстана по этапам в месяцах
Часть этапов идёт параллельно, но общий горизонт от старта до оплаченной поставки в этой нише измеряется годом с лишним.

Именно здесь ломается большинство первичных расчётов. В них выручка начинается через два-три месяца после монтажа оборудования, как в обычном мебельном производстве. В медицинской нише так не бывает: сначала документация и испытания, потом регистрация, потом внесение в реестр производителей, и только затем — конкурс, у которого своя дата, привязанная к бюджетному циклу заказчика.

Отсюда практическое требование к финансированию: нужен запас на период без выручки, и он должен быть в заявке явно. Проект, где этот период не показан, получает вопрос от кредитора, на который потом нечего ответить.

Локализация: где здесь настоящий передел

Подтверждение казахстанского происхождения для внутреннего рынка идёт через Реестр отечественных товаропроизводителей на портале e-ondiris.gov.kz, и опирается оно на фактически выполненные операции. Сварка каркаса, механическая обработка, порошковая окраска, сборка и испытания — это реальный передел. Сборка из полностью готовых импортных узлов таковым не является, и здесь проекты часто переоценивают свой вклад.

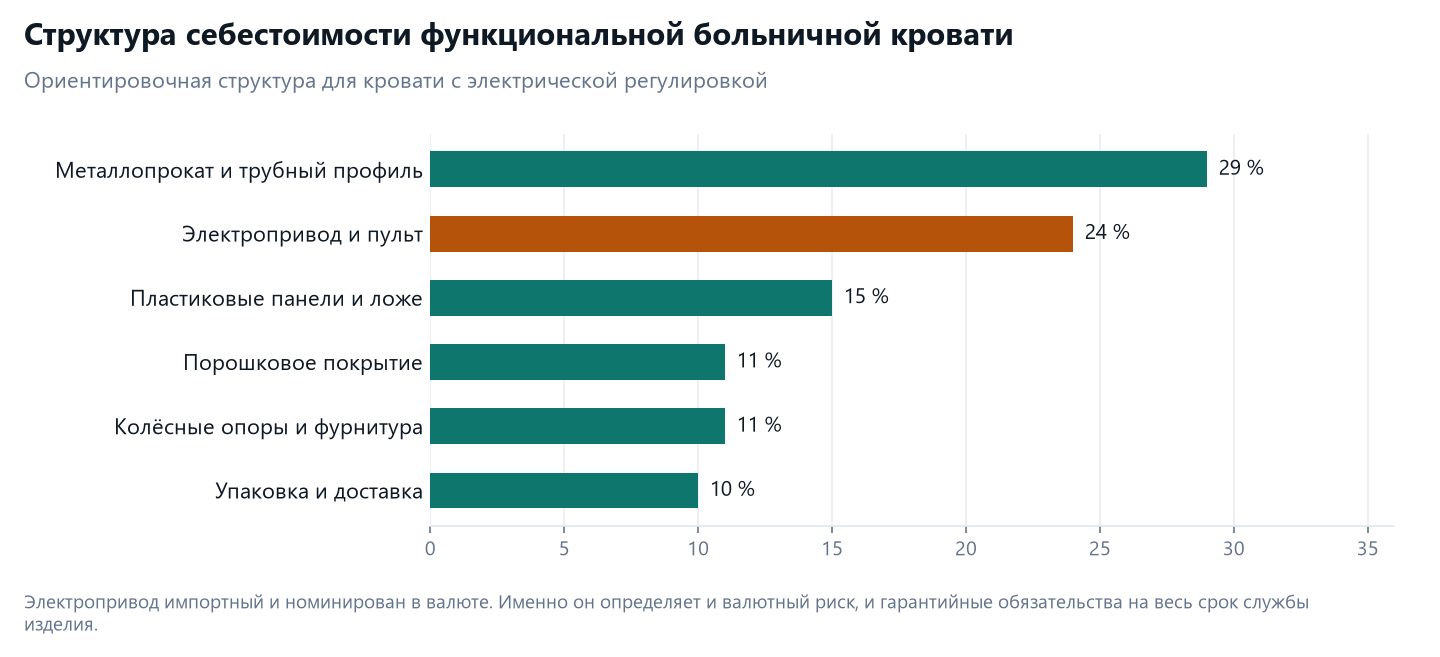

Структура себестоимости больничной кровати: металлопрокат 29 процентов, электропривод 24, пластиковые панели 15
Электропривод импортный и номинирован в валюте. Он же тянет за собой гарантийные обязательства на весь срок службы изделия.
Группа изделий Кто заказчик Условия входа
Функциональные кровати стационары, реабилитационные центры регистрация, гарантия, сервис в регионах
Каталки и кресла-коляски стационары, скорая помощь прочность конструкции и подтверждённые испытания
Мебель для палат и постов больницы, поликлиники цена и сроки поставки крупных партий
Лабораторная мебель диагностические лаборатории стойкость покрытий к реагентам
Мебель для процедурных и операционных хирургические отделения требования к материалам и обработке поверхностей

Сервис требует запчастей и выездных специалистов

Кровать с электроприводом работает в больнице годами и со временем требует ремонта. Заказчик рассчитывает на само изделие и возможность его починить, что часто прямо отражено в конкурсной документации. Поэтому в проекте предусматривают склад запасных частей и специалистов, готовых выехать в регион. В первый год эти расходы могут быть небольшими, с третьего-четвёртого года их доля становится заметной, поэтому их заранее включают в модель.

Чего расчёт не покажет

Модель не отразит зависимость от бюджетного цикла. Закупки медицинских организаций привязаны к финансированию, и сдвиг бюджета сдвигает всю вашу выручку целиком, независимо от того, готова продукция или нет. Диверсификация здесь возможна только за счёт частных клиник и экспорта, и оба канала строятся годами.

Второе — репутация в узком профессиональном кругу. Отзыв главной медсестры о том, что кровать неудобна в работе, распространяется быстрее любой рекламы и стоит дороже. Поэтому опытные образцы отдают в реальные отделения до запуска серии, и время на это должно быть в графике.

Рассчитать смету и срок: 2 шага

Выберите объём инвестиций и куда подаёте документ — покажем состав пакета, ориентировочный срок подготовки и стартовую цену. Точная смета — после короткого разговора.

Шаг 1. Объём инвестиций по проекту
Шаг 2. Кому подаёте документ
Заявка принята — вернёмся с точной сметой в ближайшее рабочее время.
📄

Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)

Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.

Айбопе Усайн — основатель и руководитель Ussain Company

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.

До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.

Частые вопросы

По каким правилам регистрироваться — национальным или ЕАЭС?

До 31 декабря 2027 года доступны оба пути. Национальный обычно быстрее для внутреннего рынка, союзный открывает продажи в других странах Евразийского союза. Выбор делается исходя из планов сбыта и закладывается в график проекта.

Можно ли выйти на закупки без внесения в реестр производителей?

Участвовать можно. В закупках с требованием подтверждённого казахстанского происхождения преимущество получают производители, включённые в реестр. Для проекта с реальным переделом внесение в реестр планируется как отдельная рабочая задача.

Что делать с валютной частью себестоимости?

Электропривод и часть комплектующих импортные. В модели они выносятся отдельным блоком с курсовым сценарием, а в договорах поставки закладывается срок действия цены, соответствующий сроку закупки комплектующих.

Сколько занимает разработка ТЭО?

От трёх недель. В срок закладываем время на встречные вопросы банка после первой подачи.

Получить смету и срок по вашему проекту

Оставьте контакты — уточним 3–4 момента по проекту и в тот же рабочий день назовём состав документа, срок и цену. Данные не передаём третьим лицам, по запросу подписываем NDA до получения материалов.

Заявка принята. Свяжемся с вами в ближайшее рабочее время по указанному номеру.
Не удалось отправить форму. Напишите в WhatsApp или позвоните +7 775 208 2006.

Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.

Что почитать дальше

Источники: Национальный центр экспертизы лекарственных средств и медицинских изделий МЗ РК — регистрация медицинских изделий, с апреля 2026 года в формате единой композитной услуги; переходные положения допускают подачу заявлений по национальным правилам либо по праву ЕАЭС до 31 декабря 2027 года; классы потенциального риска I–III по техническому регламенту ЕАЭС; Реестр отечественных товаропроизводителей — e-ondiris.gov.kz. Данные проверены 5 сентября 2026 года. Сроки этапов и структура себестоимости — ориентиры, пересчитываются под конкретное изделие и класс риска.

WhatsAppОставить заявку
