ТЭО для банка, БРК и частного инвестора

ТЭО завода электронных компонентов и контрактной сборки в Казахстане

Готовим расчёт так, как его будут читать в банке: с уровнем передела, подтверждённой долей внутристрановой ценности, оборотным капиталом на компоненты и сценариями, где загрузка линии проваливается вдвое.

  • С 2012 года
  • 700+ проектов
  • Стандарты UNIDO
  • Финмодель в Excel с открытыми формулами
  • Проверено 5 сентября 2026

До передачи любых данных подписываем NDA: спецификации изделия и переговоры с поставщиками компонентов — коммерческая тайна.

Что готовим в ТЭОэлектроника, контрактная сборка

2026

Уровень переделаSMT / THT / корпус
Доля внутристрановой ценностирасчёт по операциям
Оборотка на компонентыцикл 8–16 недель
Загрузка линиибаза / стресс
DSCR по годампомесячный график
СертификацияТР ЕАЭС 037/2016
Структура расчёта, который проходит проверку в банке
46%доля линии монтажа в бюджете проекта
24%оборотный капитал на компоненты
8–16 недельсрок поставки электронных компонентов
от 7 млрд ₸порог проектов БРК, от 3 млрд для отдельных отраслей

Доли посчитаны для линии начального уровня; под вашу спецификацию изделий и класс оборудования цифры меняются заметно.

Изометрическая схема линии поверхностного монтажа: трафаретный принтер, установщик компонентов с катушками лент, печь оплавления, конвейер с печатными платами, стойка инспекции
Состав участка поверхностного монтажа: печать пасты, установка компонентов, оплавление и инспекция. Компоновка условная — реальная зависит от такта линии и от номенклатуры изделий.

Как выбор уровня передела меняет финансовую модель

Под словами «завод электроники» в Казахстане скрываются три разных бизнеса с несовместимой экономикой. Первый — контрактная сборка на заказ, когда предприятие продаёт мощность линии и не владеет изделием. Второй — собственный продукт: счётчик, контроллер, светильник, где в цене сидит разработка и гарантийные обязательства. Третий — крупноузловая сборка из готовых модулей, которую в госзакупках почти не признают локальным производством.

Разница видна уже в финансовой модели. У контрактной сборки выручка связана с часами работы установщика и количеством точек пайки; количество готовых изделий само по себе эту связь не показывает. У продуктовой компании основные затраты приходятся на сертификацию и вход в сети сбыта, затраты на станки не являются основной статьёй. Если в бизнес-плане эти два режима перемешаны, у банка не сходится связь между мощностью и выручкой.

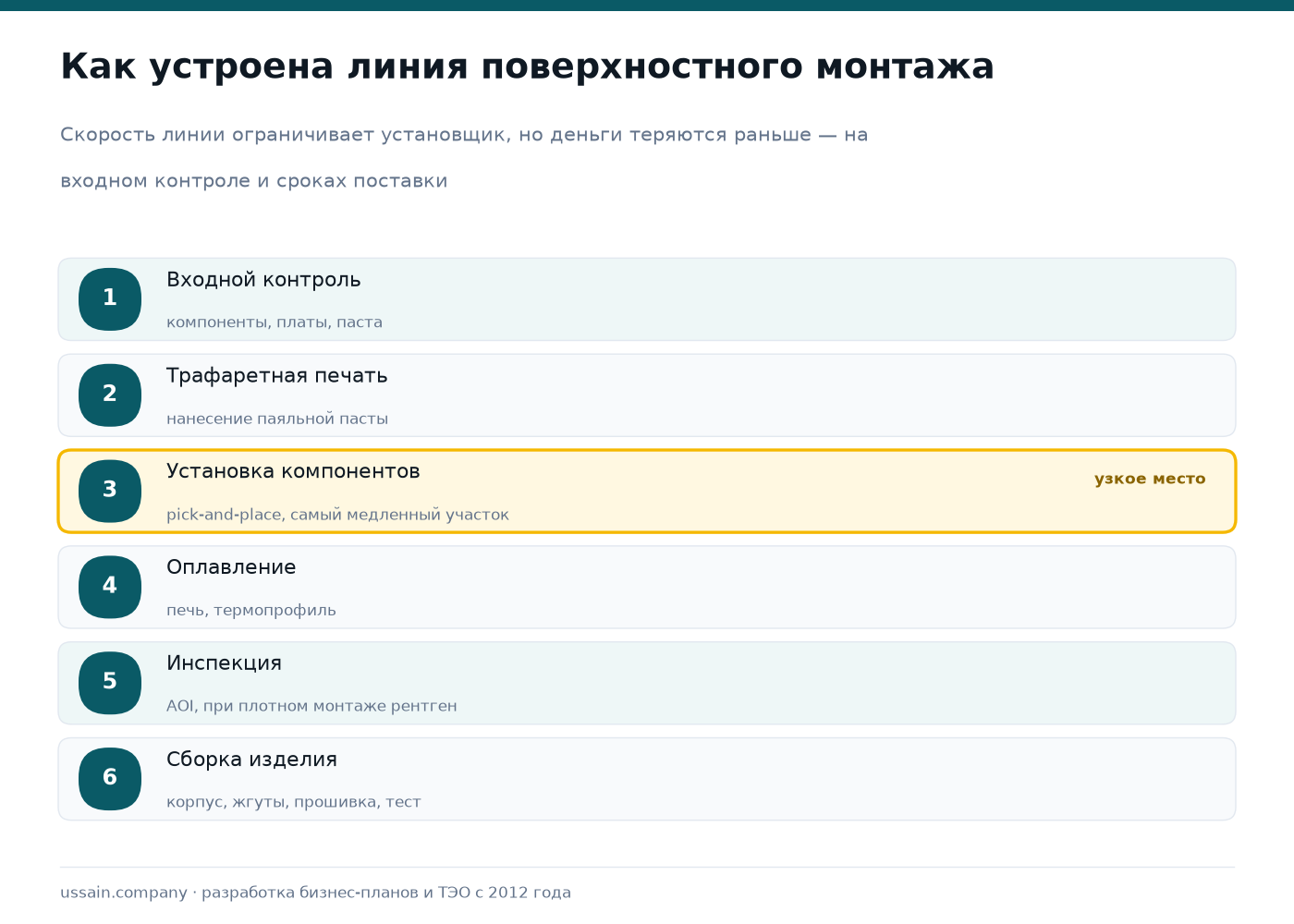

Схема линии поверхностного монтажа: входной контроль, трафаретная печать, установка компонентов, оплавление, инспекция AOI, сборка изделия
Скорость работы установщика компонентов ограничивает пропускную способность линии, однако основные финансовые потери возникают на этапе снабжения из-за долгих сроков доставки и необходимости выкупать детали целыми катушками.

Почему «сборка отвёрткой» не открывает госзакупки

С 1 января 2026 года подтверждение казахстанского происхождения устроено иначе: сертификат СТ-KZ для внутреннего рынка больше не выдаётся. Для подтверждения используется Реестр отечественных товаропроизводителей, внесение проходит через e-ondiris.gov.kz. Происхождение рассчитывается по фактически выполненным производственным операциям, поэтому наличие цеха само по себе его не подтверждает.

Для электроники это означает простую вещь: монтаж корпуса и укладка готовой платы внутрь к операциям достаточного уровня не относятся. Чтобы претендовать на статус производителя, нужен поверхностный монтаж — то есть реальная линия SMT с трафаретной печатью, установщиком и печью оплавления. Отсюда и типичный провал проектов, которые заходили в госзакупки с планом «привозим модули, собираем корпус»: в модели заложены объёмы, доступ к которым не подтверждается документально.

Уровень передела Что реально делает предприятие Что это даёт по локализации
Крупноузловая сборка соединение готовых модулей, корпусировка, упаковка минимальный вклад; для госзакупок обычно недостаточно
Монтаж плат (SMT и THT) печать пасты, установка компонентов, оплавление, инспекция основной аргумент для внесения в реестр производителей
Монтаж плюс собственное изделие схемотехника, прошивка, испытания, гарантия максимальный вклад; появляется право на свои ТУ и торговую марку
Производство самих компонентов пассивные элементы, разъёмы, печатные платы отдельный проект с другим CAPEX и другим сроком окупаемости

Уровень передела необходимо зафиксировать в ТЭО до расчёта выручки. Выбранный формат производства напрямую влияет на список доступных каналов сбыта и оценку реалистичности проекта банковскими аналитиками.

Куда на самом деле уходят деньги

Инициаторы приходят с бюджетом, в котором есть линия и ремонт помещения. Двух статей обычно нет. Первая — оборотный капитал на компоненты: катушка резисторов или микросхем продаётся целиком, срок поставки у части позиций доходит до четырёх месяцев, а под серию нужен страховой запас по каждой позиции спецификации. Вторая — подготовка помещения под антистатический режим: заземлённые полы, контроль влажности, вытяжка от печи, отдельный контур питания.

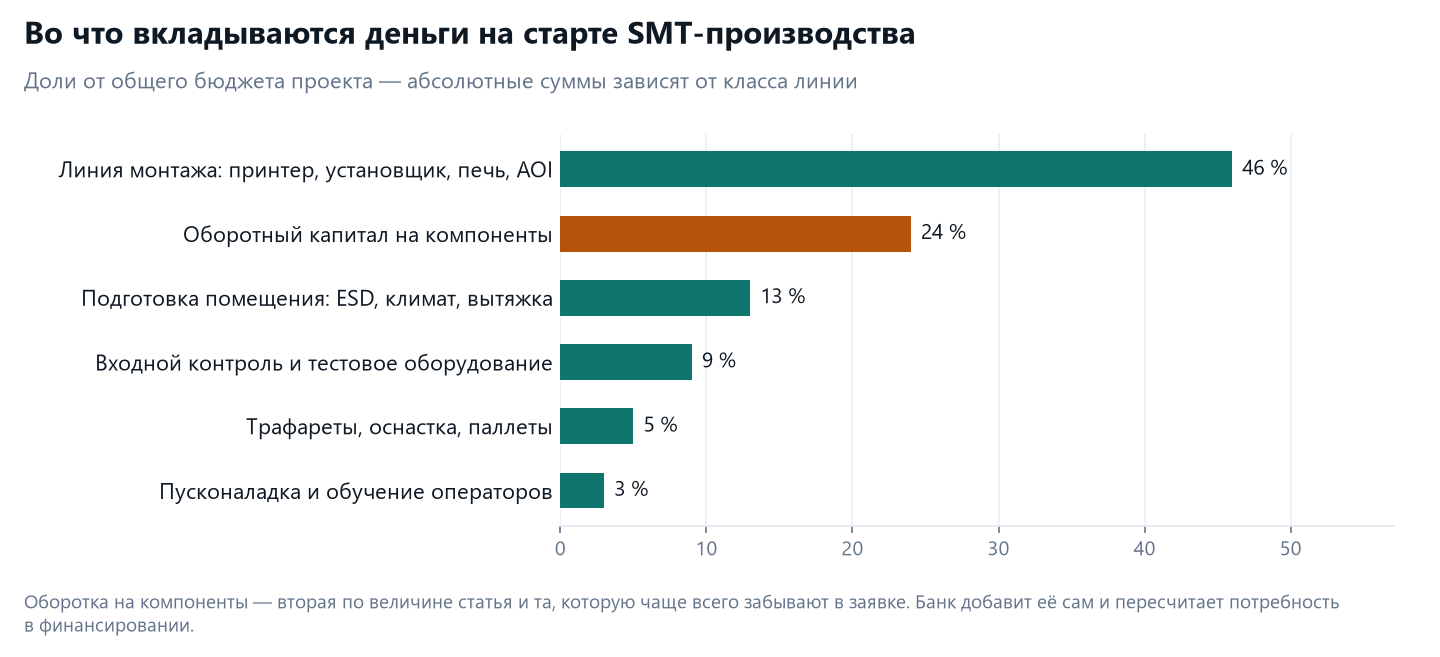

Структура вложений в SMT-производство: линия монтажа 46%, оборотный капитал на компоненты 24%, подготовка помещения 13%
Доли от бюджета проекта. Оборотка на компоненты — вторая по величине статья, и именно её чаще всего нет в первичной заявке.

Есть и обратная ошибка — покупка линии с запасом по производительности. Установщик на 30 тысяч компонентов в час стоит кратно дороже машины на 8 тысяч, но при загрузке в одну смену разница в выручке не окупает разницу в цене и в стоимости обслуживания. В ТЭО это проверяется прямым расчётом: сколько точек пайки в месяц даёт подтверждённый портфель заказов и какая машина закрывает этот объём с запасом в 25–30 процентов.

Что смотрит банк, когда открывает файл

Банк в первую очередь смотрит два-три графика и таблицу покрытия долга. Ниже приведены факторы, отсортированные по влиянию на чистую приведённую стоимость. Их порядок показывает, какие параметры сильнее влияют на финансовый результат проекта.

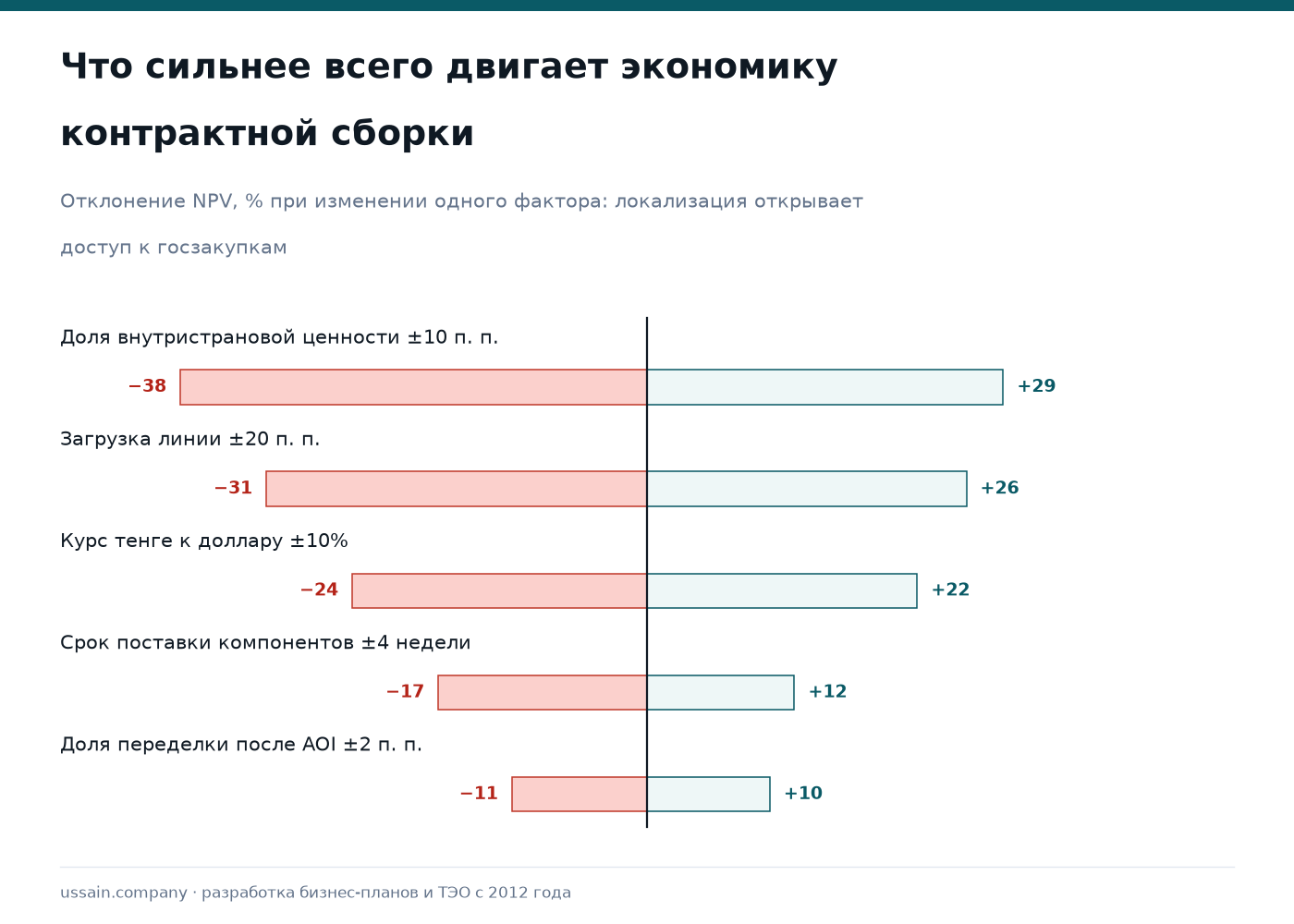

Анализ чувствительности NPV контрактной сборки электроники к доле локализации, загрузке линии и курсу тенге
Локализация стоит первой не потому, что это красивое слово, а потому, что от неё зависит доступ к сегменту закупок с предсказуемым объёмом.
Параметр Ориентир рынка Что происходит при нарушении
Коэффициент покрытия долга (DSCR) 1,2–1,3 по каждому году требуют резерв на обслуживание долга или удлиняют срок
Собственное участие от 20% стоимости проекта заявка не проходит первичный отбор
Валютная структура выручка в тенге, закупка в долларах без формулы индексации цены сделка режется по валютному риску
Подтверждённый сбыт договоры или протоколы намерений объёмы переносятся в оптимистичный сценарий
Оборотный капитал отдельная возобновляемая линия инвестиционный кредит уходит на закупку компонентов

Значения DSCR и собственного участия относятся к сложившейся практике банков второго уровня и не закреплены как норматив: конкретные пороги каждый банк устанавливает в своей кредитной политике. Проекты промышленного масштаба обычно рассматривает Банк развития Казахстана, где принимаются заявки от 7 млрд тенге, а для отдельных отраслей порог снижается до 3 млрд. Цех на 300–500 млн тенге обычно финансируется через банк второго уровня, при необходимости с гарантией и субсидированием ставки по линии «Даму».

Сертификация: что нужно до первой отгрузки

Электротехническая продукция проходит оценку соответствия по регламентам Евразийского союза. Для изделий с электронными узлами применяется ТР ЕАЭС 037/2016 об ограничении опасных веществ. Он действует с 1 марта 2018 года, серийная продукция декларируется по схемам 1Д, 3Д или 6Д. Дополнительно применяются ТР ТС 004/2011 по низковольтному оборудованию и ТР ТС 020/2011 по электромагнитной совместимости. Испытания требуют времени и затрат, поэтому в графике проекта их проводят параллельно с пусконаладкой.

Отдельная строка — собственные технические условия, если предприятие выпускает изделие под своей маркой. Без них невозможно ни зайти в реестр, ни заявиться на закупку с техническим заданием заказчика.

Чего расчёт не покажет

Финансовая модель не увидит качество работы снабженца. В электронике это критично: разница между закупкой у авторизованного дистрибьютора и на сером рынке — не только в цене, но и в риске получить перемаркированные компоненты, которые пройдут визуальный контроль и вылезут отказами на второй год эксплуатации. Ни один расчёт не измерит и скорость освоения технологии операторами: первые месяцы уровень переделки после автоматической оптической инспекции держится выше проектного, и это нормально, но в модели должно быть заложено.

Второе, чего не видно в цифрах, — готовность заказчика передать вам свою сборку. Крупные потребители держат производство электроники внутри или у проверенного подрядчика, и переход на нового поставщика занимает от полугода до полутора лет с аудитами и пробными партиями.

Рассчитать смету и срок: 2 шага

Выберите объём инвестиций и куда подаёте документ — покажем состав пакета, ориентировочный срок подготовки и стартовую цену. Точная смета — после короткого разговора.

Шаг 1. Объём инвестиций по проекту
Шаг 2. Кому подаёте документ
Заявка принята — вернёмся с точной сметой в ближайшее рабочее время.
📄

Чек-лист: 17 требований банков и фондов РК к финансовой модели (2026)

Что проверяет кредитный аналитик построчно: DSCR по каждому периоду, подтверждение CAPEX, стресс-сценарии, согласованность Excel и текста. PDF на 4 страницы.

Айбопе Усайн — основатель и руководитель Ussain Company

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.

До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.

Частые вопросы

Сколько стоит ТЭО завода электроники и сколько времени занимает?

Стоимость зависит от глубины расчёта и количества сценариев. Проект с одной производственной линией и подтверждённым портфелем заказов обычно готовим от трёх недель. Смету и срок рассчитываем после короткого разбора состава изделий, планируемой мощности и требований получателя заявки.

Обязательно ли иметь договоры со сбытом до подачи заявки?

Не обязательно. При наличии документов соответствующие объёмы можно включить в базовый сценарий. Без документов банк переносит эту выручку в оптимистичный сценарий, а базовый рассчитывает по остатку, из-за чего проект может не пройти по покрытию долга.

Можно ли вести проект в долларах, если компоненты закупаются за валюту?

Основная модель ведётся в тенге, поскольку в тенге номинированы кредит и выручка. Валютная часть закладывается отдельным блоком с курсовым сценарием, а в договорах со сбытом закладывается формула индексации цены.

Подходит ли проект под программу «Даму»?

Программа «Іскер аймақ» рассчитана на проекты до 200 млн тенге со ставкой на уровне базовой плюс четыре процентных пункта и субсидированием части ставки. Для цеха начального уровня это рабочий инструмент, для линии промышленного масштаба потребуется другая схема финансирования.

Получить смету и срок по вашему проекту

Оставьте контакты — уточним 3–4 момента по проекту и в тот же рабочий день назовём состав документа, срок и цену. Данные не передаём третьим лицам, по запросу подписываем NDA до получения материалов.

Заявка принята. Свяжемся с вами в ближайшее рабочее время по указанному номеру.
Не удалось отправить форму. Напишите в WhatsApp или позвоните +7 775 208 2006.

Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.

Что почитать дальше

Источники: Реестр отечественных товаропроизводителей — e-ondiris.gov.kz; ТР ЕАЭС 037/2016 «Об ограничении применения опасных веществ в изделиях электротехники и радиоэлектроники»; ТР ТС 004/2011; ТР ТС 020/2011; условия финансирования Банка развития Казахстана и фонда «Даму». Данные проверены 5 сентября 2026 года. Стоимостные доли и диапазоны — ориентиры для проектов этого класса, в работе пересчитываются под конкретную площадку и спецификацию.

WhatsAppОставить заявку
