ТЭО химического производства в Казахстане: разрешения, сроки, расчёт
Химический проект отличается от любого другого одним: его график строится вокруг категории объекта. Производство красок, пигментов, продуктов органической и неорганической химии и удобрений относится к первой категории, а это комплексное экологическое разрешение с государственной экспертизой проекта. Ниже — цифры отрасли, разрешительные сроки и состав расчёта.
- С 2012 года
- 700+ проектов
- Данные БНС 2025
- От 300 000 ₸
Технологию, поставщиков и площадку закрываем NDA.
2025–2026
Что производится сейчас
Объём производства химической промышленности за 2025 год составил 1 532,1 млрд ₸ против 1 190,8 млрд ₸ годом ранее, индекс — 110,5%; в отрасли 445 предприятий. Производство изделий из резины и пластмасс — 573,0 млрд ₸ при индексе 113,2%.
| Продукт | Выпуск за 2025 год | К 2024 году |
|---|---|---|
| Серная кислота | 2 534 784 т | 105,3% |
| Аммиак | 217 124 т | 109,0% |
| Азотные удобрения | 385 039 т | 111,6% |
| Фосфорные удобрения | 31 912 т | 147,8% |
| Едкий натр | 32 858 т | 106,3% |
| Моющие и чистящие средства | 28 528 т | 138,5% |
| Добавки для цементов и растворов | 557 582 т | 122,2% |

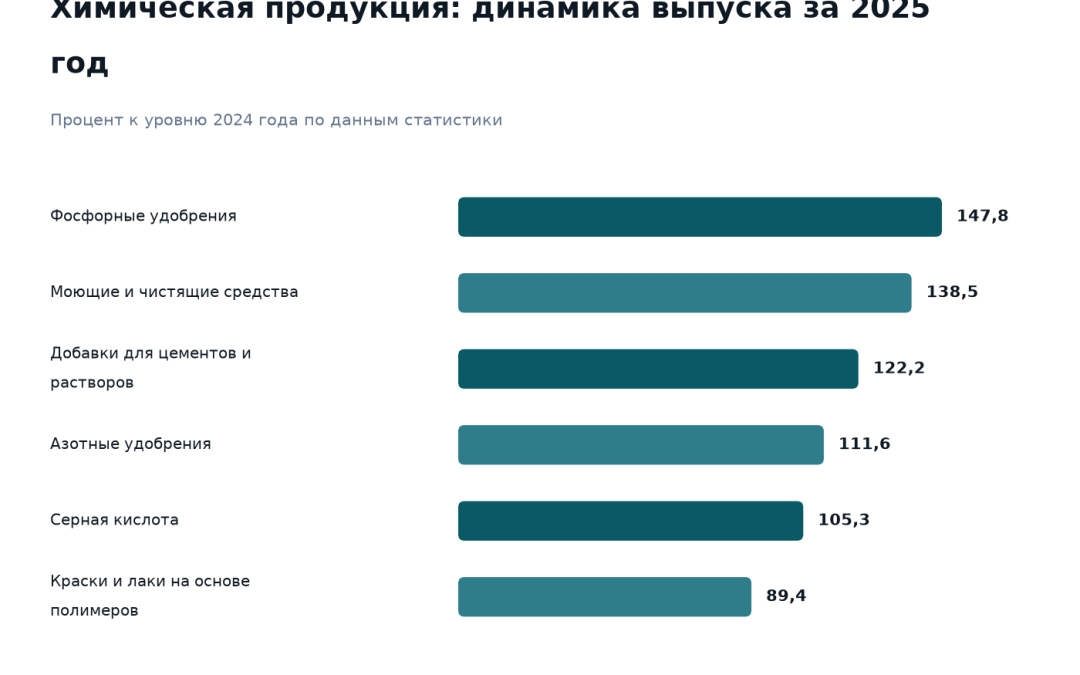

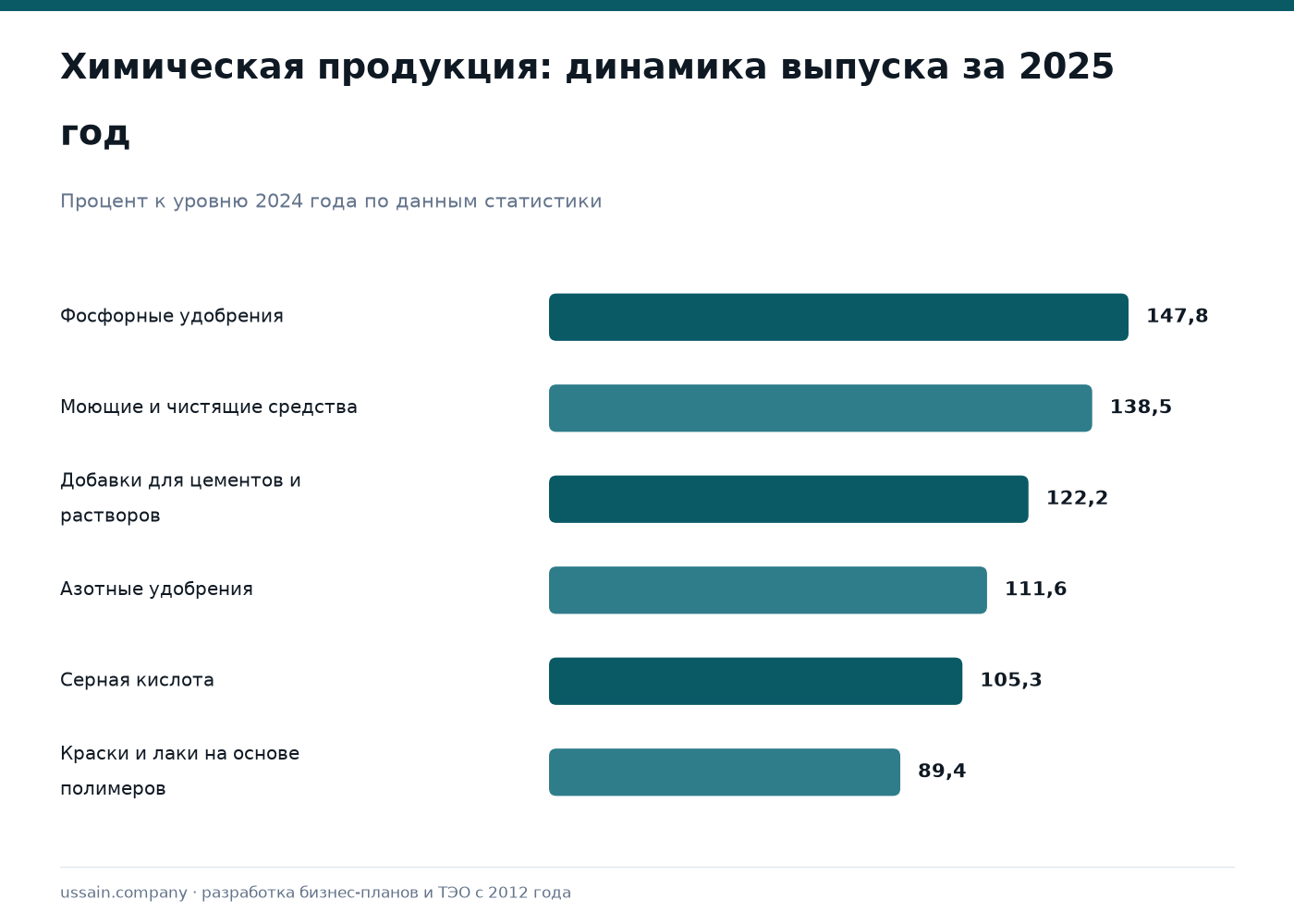

| Краски и лаки на основе полимеров | 103 269 т | 89,4% |
Картина неоднородная: базовая химия и бытовые средства растут, а выпуск красок и лаков снизился на десятую часть при сохраняющемся ввозе. Поэтому обоснование проекта строят по конкретному продукту, а общий рост отрасли здесь ничего не подтверждает.

Категория объекта — главная развилка графика
К объектам первой категории относятся производство красок и пигментов, продуктов органической и неорганической химии, удобрений, а также нанесение покрытий с органическими растворителями сверх установленных порогов. Для них требуется комплексное экологическое разрешение, которое проходит государственную экспертизу проекта.

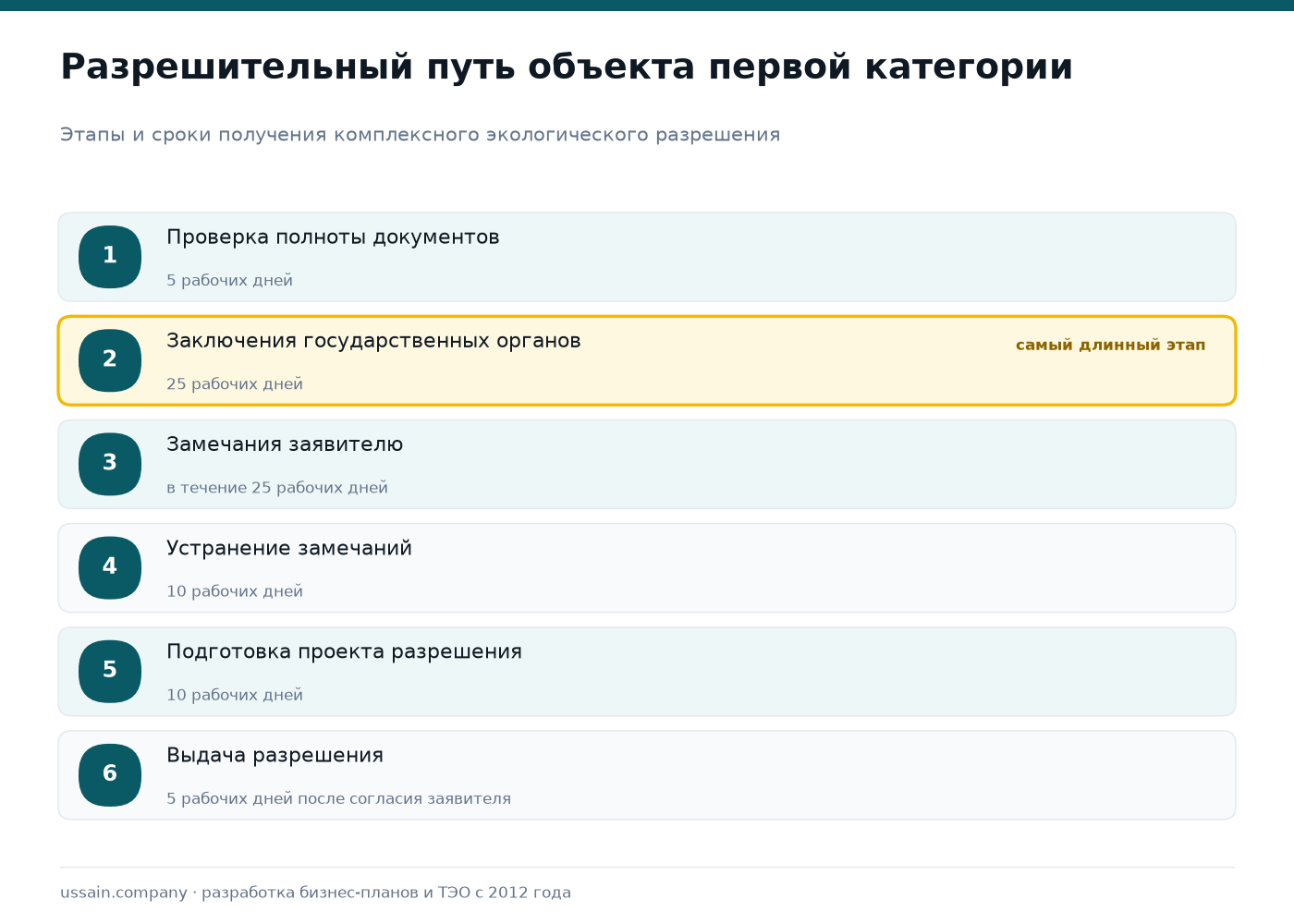

| Этап | Срок |
|---|---|
| Проверка полноты документов | 5 рабочих дней |
| Заключения государственных органов | 25 рабочих дней |
| Направление замечаний заявителю | в течение 25 рабочих дней |
| Устранение замечаний | 10 рабочих дней |
| Подготовка проекта разрешения | 10 рабочих дней |
| Выдача после согласия заявителя | 5 рабочих дней |
Для объектов второй категории порядок проще: разрешение на воздействие на окружающую среду выдаётся до 45 рабочих дней республиканским органом или до 30 рабочих дней местным исполнительным органом.
В графике проекта эти сроки идут не после проектирования, а вместе с ним: документы для разрешения готовятся на основе проектных решений, и любое изменение технологии возвращает процедуру назад. Это главная причина срыва сроков в химических проектах.
Промышленная безопасность
Производство, использование, хранение и переработка воспламеняющихся, взрывчатых, горючих, окисляющих, токсичных и опасных для окружающей среды веществ дают признаки опасного производственного объекта. Из этого следует набор обязательств: идентификация объекта, регистрация декларации промышленной безопасности (без неё эксплуатация запрещена), экспертиза промышленной безопасности аттестованной организацией за счёт заявителя и согласование проектной документации с главным государственным инспектором. При изменении проекта согласование проходят повторно.

Что входит в ТЭО
- Продукт и технология. Рецептуры, сырьё, схема процесса, материальный баланс.
- Категория и разрешения. К какой категории отнесён объект, состав разрешительных процедур и их сроки в графике.
- Площадка. Санитарно-защитная зона, удалённость от жилья, подъездные пути, источники энергии, склады сырья и готовой продукции.
- Безопасность. Признаки опасного объекта, декларация, системы противоаварийной защиты, обучение персонала.
- Экология. Выбросы, стоки, отходы, системы очистки, мониторинг.
- Сбыт. Промышленные потребители, дистрибуция, экспорт; требования покупателей к документам на продукцию.
- Экономика. Себестоимость тонны продукта, энергоёмкость, оборотный капитал, денежный поток и сценарии по цене сырья.
Что нужно для расчёта
- продукт и планируемая мощность;
- технологическая схема и состав сырья;
- площадка: земля, санитарная зона, энергоснабжение, вода, стоки;
- коммерческие предложения на оборудование;
- поставщики сырья и условия поставки;
- покупатели и их требования к продукции;
- структура финансирования и собственное участие.

Айбопе Усайн — основатель и руководитель Ussain Company, Астана. С 2012 года команда подготовила 700+ бизнес-планов, ТЭО и финансовых моделей для банков второго уровня, Фонда «Даму», БРК, СЭЗ и частных инвесторов. Работаем по методологии UNIDO, компания аккредитована ЕБРР.
До передачи ваших данных подписываем NDA. Подтверждение работы: сканы благодарственных писем и портфолио проектов. Прямой контакт: +7 775 208 2006.
Частые вопросы
Какое разрешение нужно химическому заводу?
Зависит от категории объекта. Производство красок и пигментов, органической и неорганической химии, удобрений относится к первой категории — нужно комплексное экологическое разрешение с государственной экспертизой проекта. Для второй категории оформляется разрешение на воздействие: до 45 рабочих дней в республиканском органе, до 30 — в местном.
Сколько занимает процедура разрешения для первой категории?
Она состоит из этапов: 5 рабочих дней на проверку полноты, 25 на заключения государственных органов, 10 на устранение замечаний, 10 на подготовку проекта разрешения и 5 на выдачу. Фактический срок зависит от качества исходных материалов.
Что делает объект опасным производственным?
Признаки перечислены в законе о гражданской защите: работа с воспламеняющимися, взрывчатыми, горючими, окисляющими, токсичными и опасными для окружающей среды веществами сверх пороговых количеств. Принадлежность устанавливают процедурой идентификации.
Можно ли обосновать проект ростом отрасли?
Нет. Внутри химической промышленности динамика разная: базовая химия и бытовые средства растут, выпуск красок снизился. Обоснование строят по конкретному продукту и его рынку.
Сколько стоит ТЭО?
От 300 000 ₸. Смета зависит от продукта, мощности, категории объекта и требований того, кому подаётся документ.
Обсудить ТЭО химического производства
Опишите проект: продукт, мощность, технологию и площадку. Скажем, какие данные нужны для расчёта, какая категория объекта получится и как лягут разрешительные сроки в график. NDA подписываем до получения материалов.
Нажимая кнопку, вы соглашаетесь на обработку персональных данных. Быстрее — WhatsApp или +7 775 208 2006.
Связанные материалы
Источники: Бюро национальной статистики РК — основные показатели работы промышленности за 2025 год (публикация 03.07.2026): объём химической промышленности, производства резины и пластмасс, выпуск серной кислоты, аммиака, удобрений, едкого натра, моющих средств, добавок для цементов, красок и лаков; Экологический кодекс РК № 400-VI от 02.01.2021 — приложение 2 (категории объектов), статьи 111–117 (комплексное экологическое разрешение), статья 115 (сроки этапов), статья 123 (разрешение на воздействие); Закон РК «О гражданской защите» № 188-V от 11.04.2014 в действующей редакции — статьи 70, 71, 73, 76, 78; правила идентификации опасных производственных объектов, приказ № 353 от 30.12.2014 в редакции 2025 года. Проверено 10 октября 2026 года.
